会議で決まったことが実行されないときの整理方法|担当者・期限・完了条件の決め方

会議で決まったことが実行されないときの整理方法|担当者・期限・完了条件の決め方
カイピヨくんの一言:「やることを決めただけでは、仕事は動かないピヨ。『誰が・いつまでに・何をもって終わりか』まで決めるピヨ!」
🎧 音声で聴く
会議では「それで進めましょう」「対応をお願いします」と決まったはずなのに、次の会議で確認すると誰も動いていない。あるいは、何人かが少しずつ動いたものの、成果物の形や優先順位がそろわず、結局やり直しになる。
このとき、「当事者意識が足りない」「会議に出た人が覚えていない」と考えると、原因を人の姿勢だけに求めがちです。しかし実際には、会議で決まったのが方向性だけであり、実行に必要な条件が未確定なまま終わっているケースが少なくありません。
この記事で判断できること
結論から言うと、会議の決定事項は、次の4点がそろって初めて実行可能になります。
- 担当者:最初に動き、進捗を持つ人は誰か
- 期限:いつまでに何をするか。着手はいつか
- 完了条件:何が確認できれば「終わった」と言えるか
- 確認方法:誰が、いつ、どこで確認するか
問題を解く前に、まず問題を整理しましょう。会議で決めた内容を「決まったつもり」で終わらせず、実行・確認・次の判断までつながる形に変換する方法を解説します。

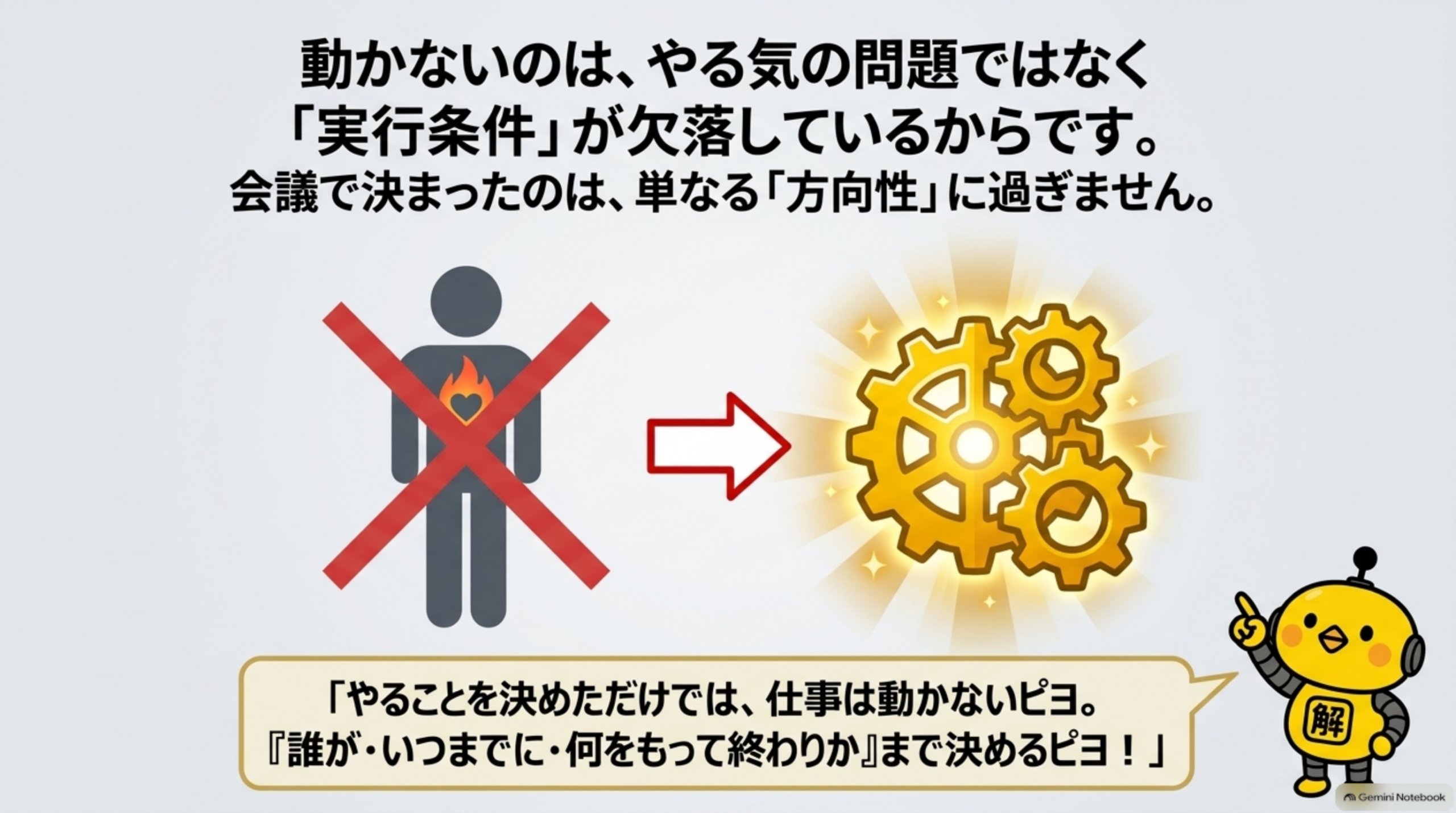

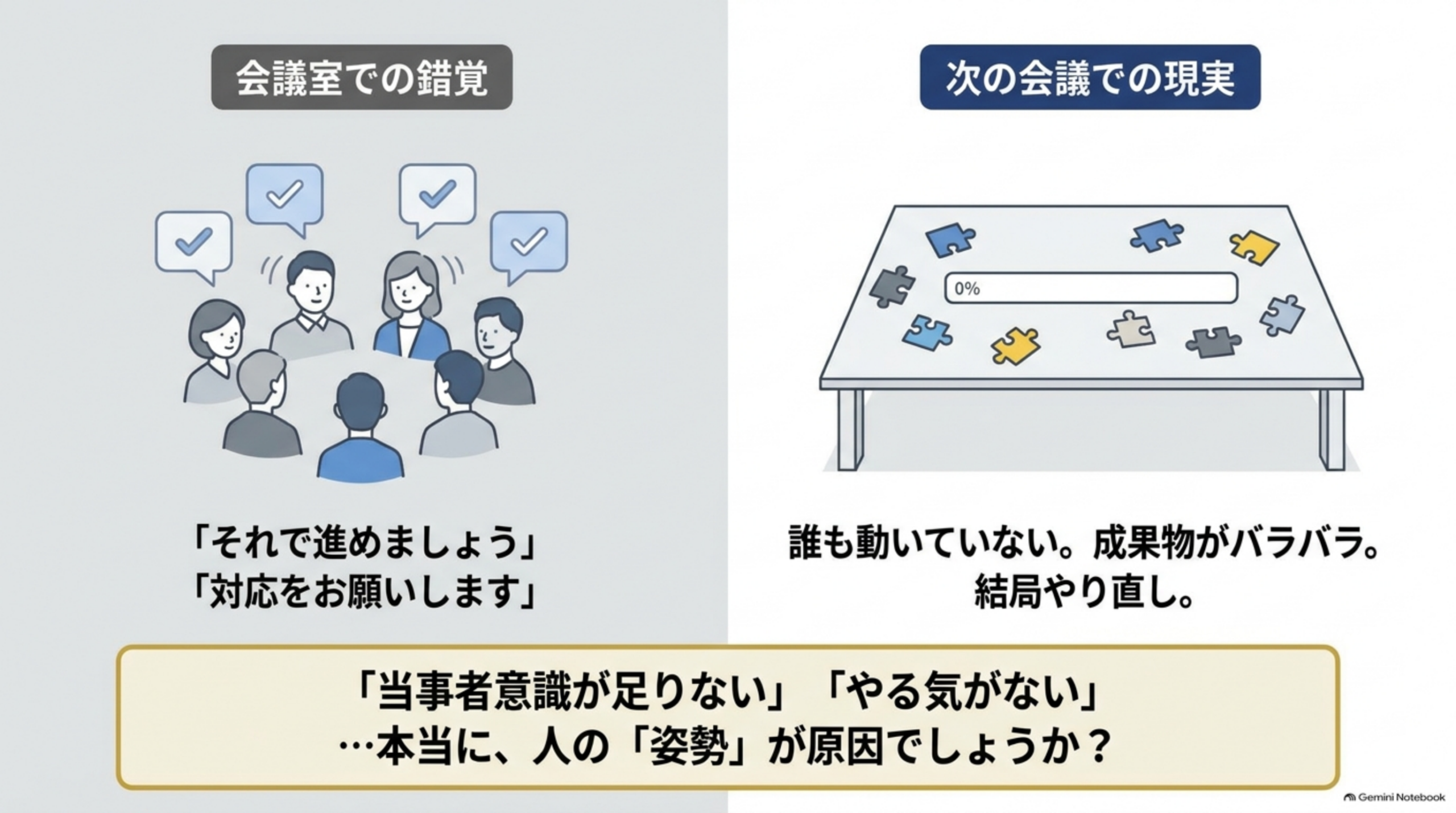

会議で決めたのに動かない状態は、実行条件が決まっていないことから起きる
会議の場では、参加者が同じ話を聞き、うなずき合います。そのため、その場では合意できたように感じます。
ただし、次のような言葉だけでは、会議後に人が何をすればよいのか決まりません。
- 「問い合わせ対応を改善しよう」
- 「来月までに案を出そう」
- 「ホームページを見直そう」
- 「必要な人で対応してください」
- 「一度、調べておいてください」
これらは方向性や依頼の入口としては役立ちます。しかし、作業指示としては不十分です。担当者によって「何を調べるか」「どこまでやるか」「いつ報告するか」の解釈が変わるからです。
たとえば「ホームページを見直す」という決定事項には、少なくとも次の選択肢があります。
- 現在の内容を点検する
- 誤字や古い情報を直す
- 問い合わせ導線を変える
- 写真を撮り直す
- 制作会社へ相談する
- 改修費用の見積もりを取る
会議で決まったのが「見直す」だけなら、どの作業を、誰が、どの順番で始めるかは決まっていません。動かないのは、やる気の問題というより、仕事の輪郭がまだぼやけているためです。

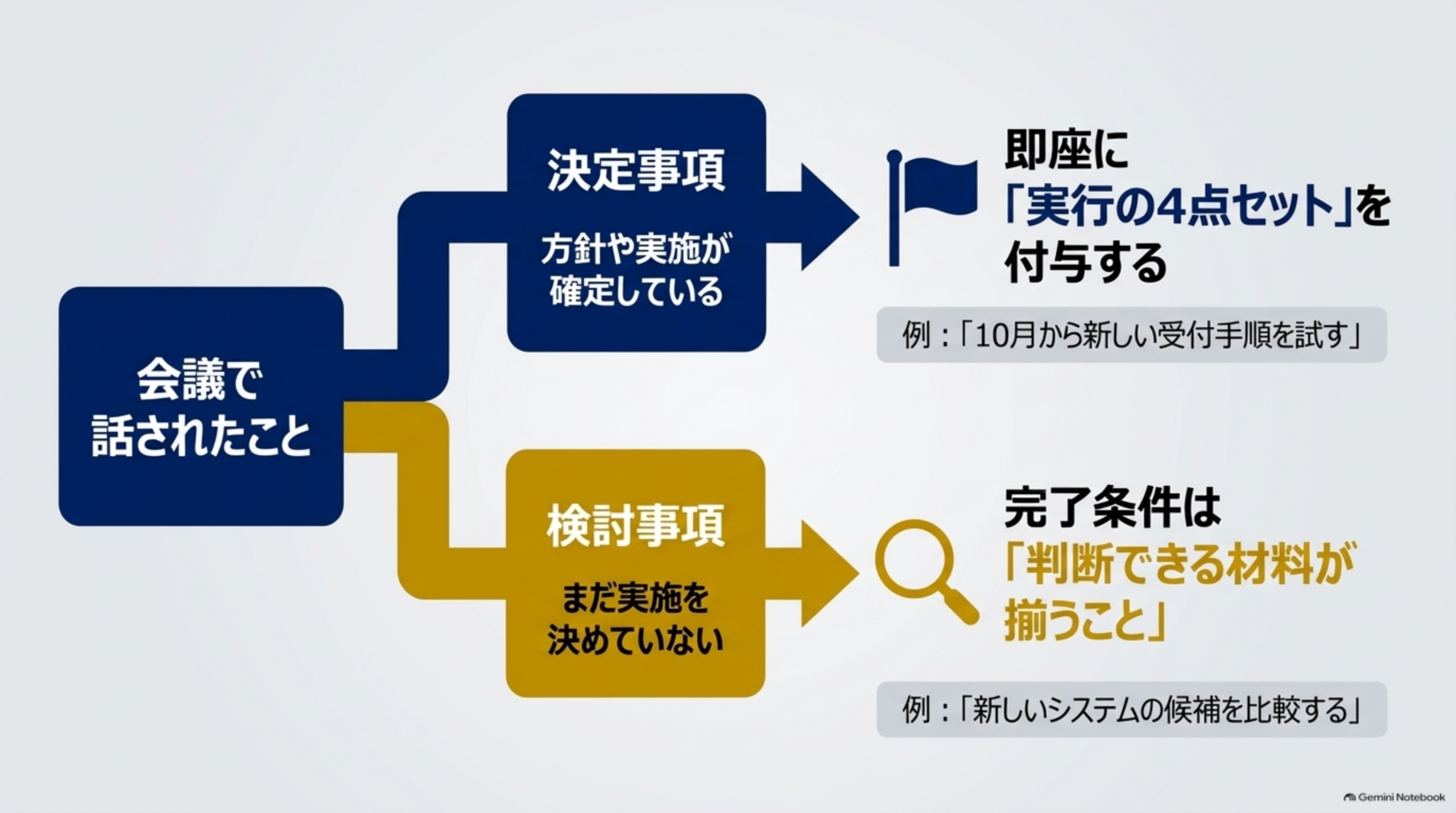

決定事項と検討事項を分ける
会議後の混乱を減らすには、話した内容をすべて同じ扱いにしないことが重要です。特に、次の2つを分けて記録します。
決定事項:実行に移すこと
決定事項とは、会議で方針や実施が確定し、次の行動を始める内容です。
例:
- 10月から新しい受付手順を試す
- 見積書の送付前チェックを追加する
- 採用ページの原稿案を作る
決定事項には、実行の4点セットを付けます。会議で「やる」と決めた直後に、担当者・期限・完了条件・確認方法を決めるのが基本です。
検討事項:判断材料を集めること
検討事項とは、まだ実施を決めておらず、判断に必要な情報や案を集める段階の内容です。
例:
- 新しい予約システムの候補を比較する
- 外注と内製の費用・負担を整理する
- 顧客アンケートを実施するか検討する
検討事項を「次回までに考えておく」で終わらせると、結局は誰も材料を集めません。検討事項にも、「次の判断をするために、誰が何を持ち寄るか」を決めます。
つまり、検討事項の完了条件は、施策の完了ではありません。判断できる材料がそろうことです。

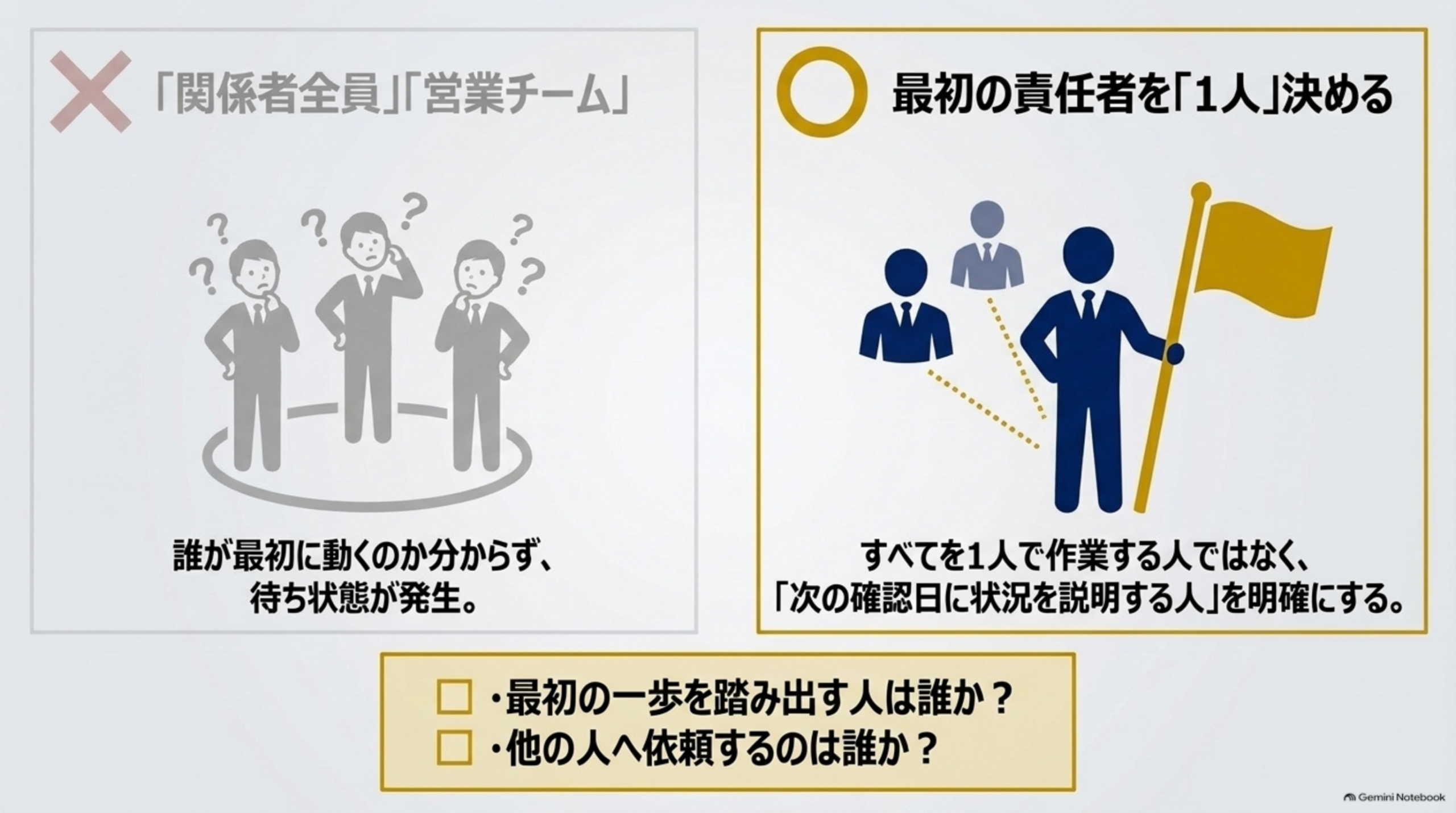

担当者を「関係者全員」ではなく、最初の責任者を1人決める
決定事項が止まる典型例は、担当者欄が空白か、「営業チーム」「関係者」「みんな」になっている状態です。
複数人が関わる仕事でも、最初に動き、進捗を見える化し、必要に応じて周囲へ依頼する役割は1人に置くほうが進みます。ここでいう担当者は、すべてを1人で作業する人ではありません。
その決定事項が次の確認日にどうなっているかを説明する人です。
たとえば、店舗の問い合わせ対応を見直す場合を考えます。
- 悪い決め方:店舗スタッフで対応する
- よい決め方:店長が責任者となり、受付担当から現状の問い合わせ内容を集め、9月30日までに改善案を共有する
後者なら、店長が全部の回答を調べる必要はありません。情報を集める人、案を確認する人、最終判断する人を分けても構いません。それでも、進捗の起点となる責任者が明確です。
担当者を決めるときは、次の問いを使ってください。
- 最初の一歩を踏み出す人は誰か
- 他の人への依頼が必要なら、誰が依頼するか
- 次回の確認時に状況を説明する人は誰か
- 担当者が休み・退職・多忙になった場合、代わりに誰が引き継ぐか
責任者を決めることは、責任を重くするためではありません。仕事の入口を一つにして、待ち状態を減らすためです。

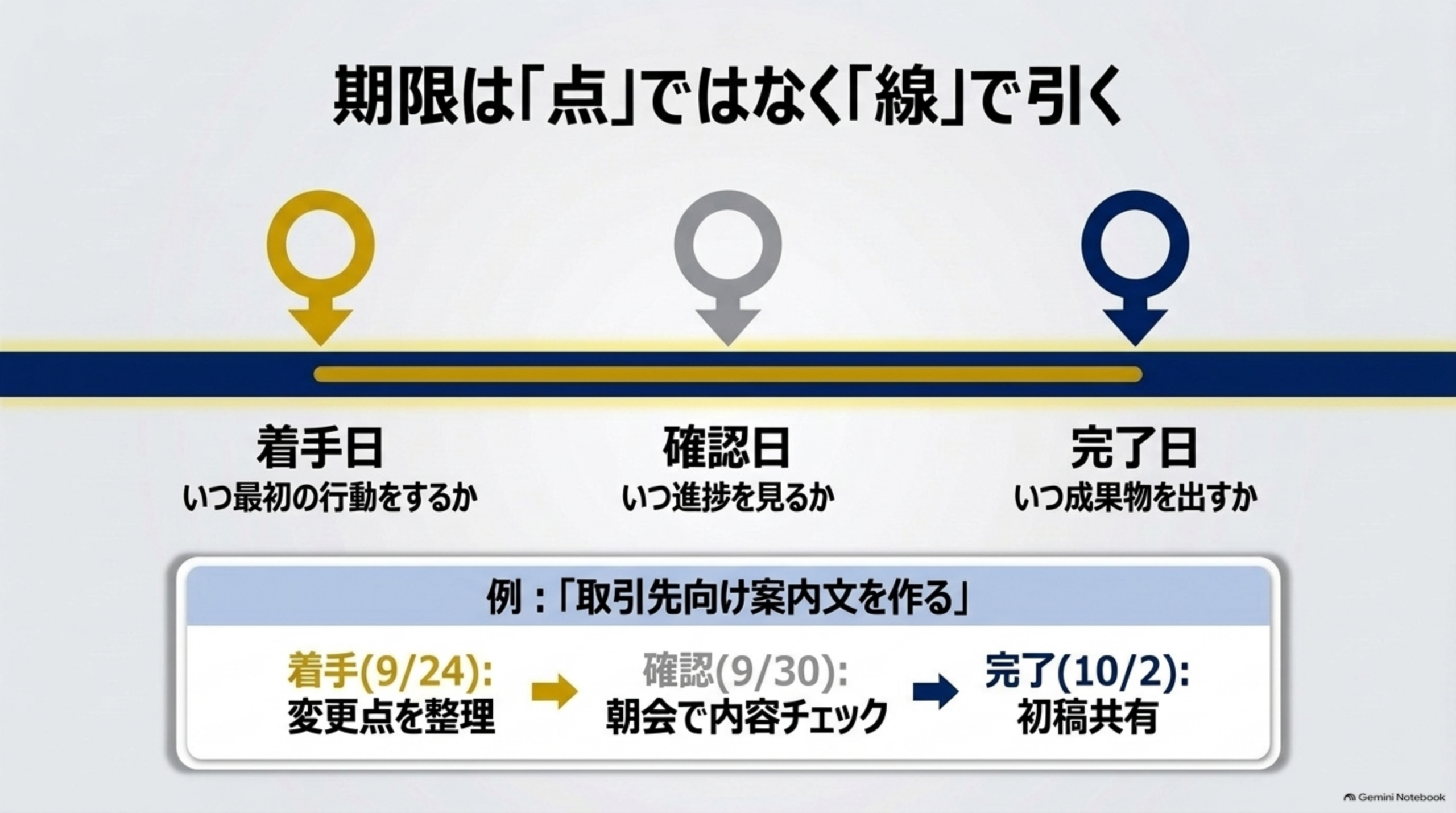

期限は「完了日」だけでなく、着手日と確認日を置く
「9月末までにお願いします」のように完了日だけを置くと、期限直前まで着手されないことがあります。また、途中で詰まっていても、周囲は最終日まで気づけません。
期限は、次の3つに分けると管理しやすくなります。
| 種類 | 決める内容 | 役割 |
|---|---|---|
| 着手日 | いつ最初の行動をするか | 後回しを防ぐ |
| 完了日 | いつまでに成果物を出すか | 仕事の終点を決める |
| 確認日 | いつ進捗や結果を見るか | 遅れ・詰まりを早く見つける |
たとえば、「取引先向け案内文を作る」という決定事項なら、次のように分けられます。
- 着手日:9月24日までに、必要な変更点を3項目に整理する
- 完了日:9月29日までに、案内文の初稿を共有する
- 確認日:9月30日の朝会で、内容と送付日を確認する
重要なのは、すべての仕事を細かく管理することではありません。遅れると他の仕事に影響するもの、不確実性が高いもの、複数人の確認が必要なものだけでも、途中の確認日を置くことです。
完了条件は「終わりました」を判定できる言葉にする
完了条件が曖昧だと、担当者は「ここまででよいだろう」と考え、確認する側は「そこまで頼んでいない」と感じます。これは能力の差というより、終わり方の共有不足です。
次のような表現は、完了条件として曖昧です。
- なるべく早く対応する
- 分かりやすくまとめる
- 問題がないようにする
- 一度確認する
- 必要なら修正する
これを、「何を見れば終わったと判断できるか」という形に直します。

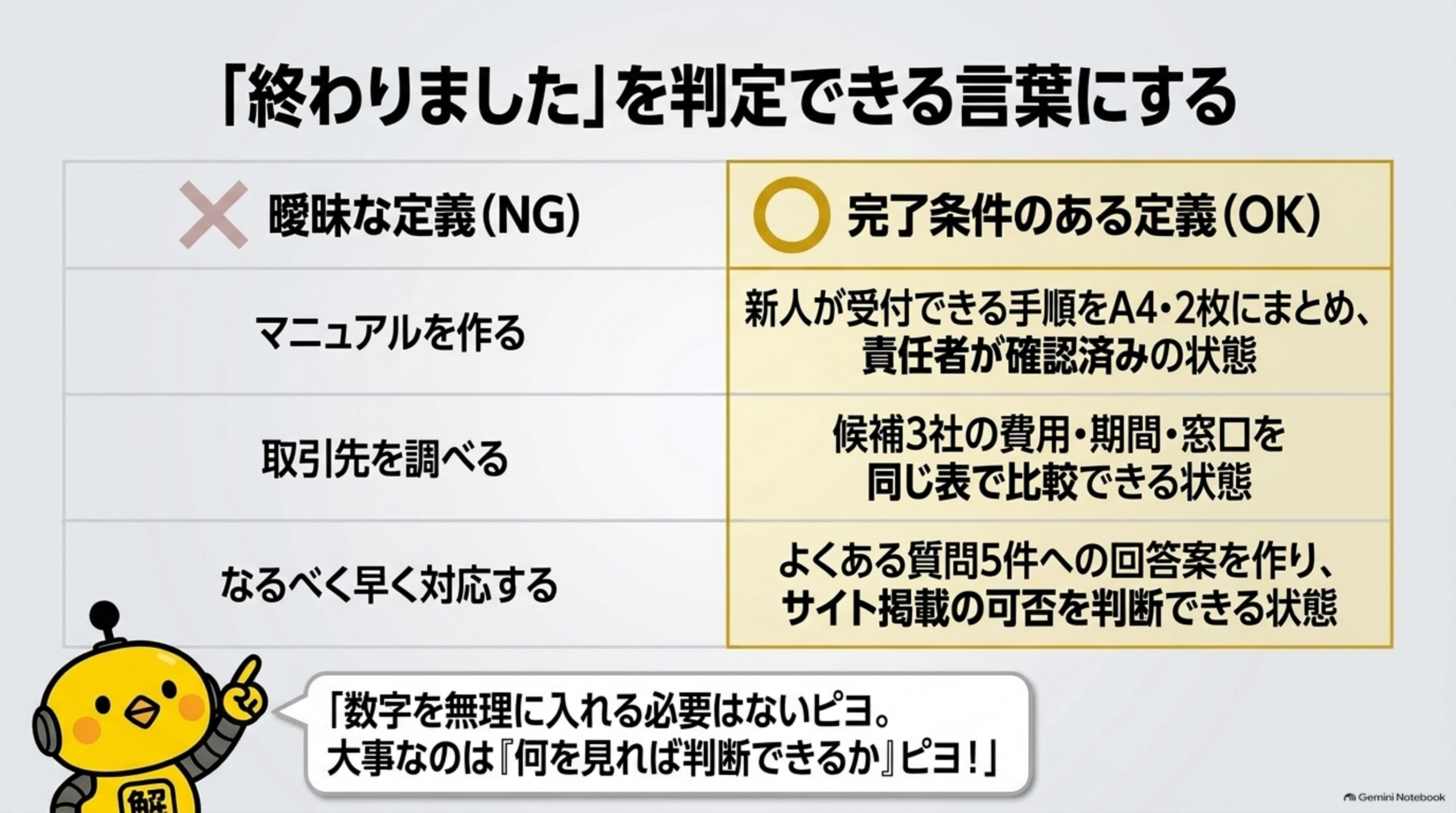

| 曖昧な決め方 | 完了条件を入れた決め方 |
|---|---|
| マニュアルを作る | 新人が受付業務を行うための手順を、A4で2ページ以内にまとめ、責任者が確認済みの状態にする |
| 取引先を調べる | 候補3社について、費用・対応範囲・連絡窓口・開始までの期間を同じ表で比較する |
| 問い合わせを改善する | よくある質問5件への回答案を作り、サイト掲載の可否を責任者が判断できる状態にする |
完了条件には、必ずしも数値を入れる必要はありません。数値を無理に設定すると、見かけだけの達成になる場合もあります。
大切なのは、成果物、確認者、判断できる状態を具体化することです。

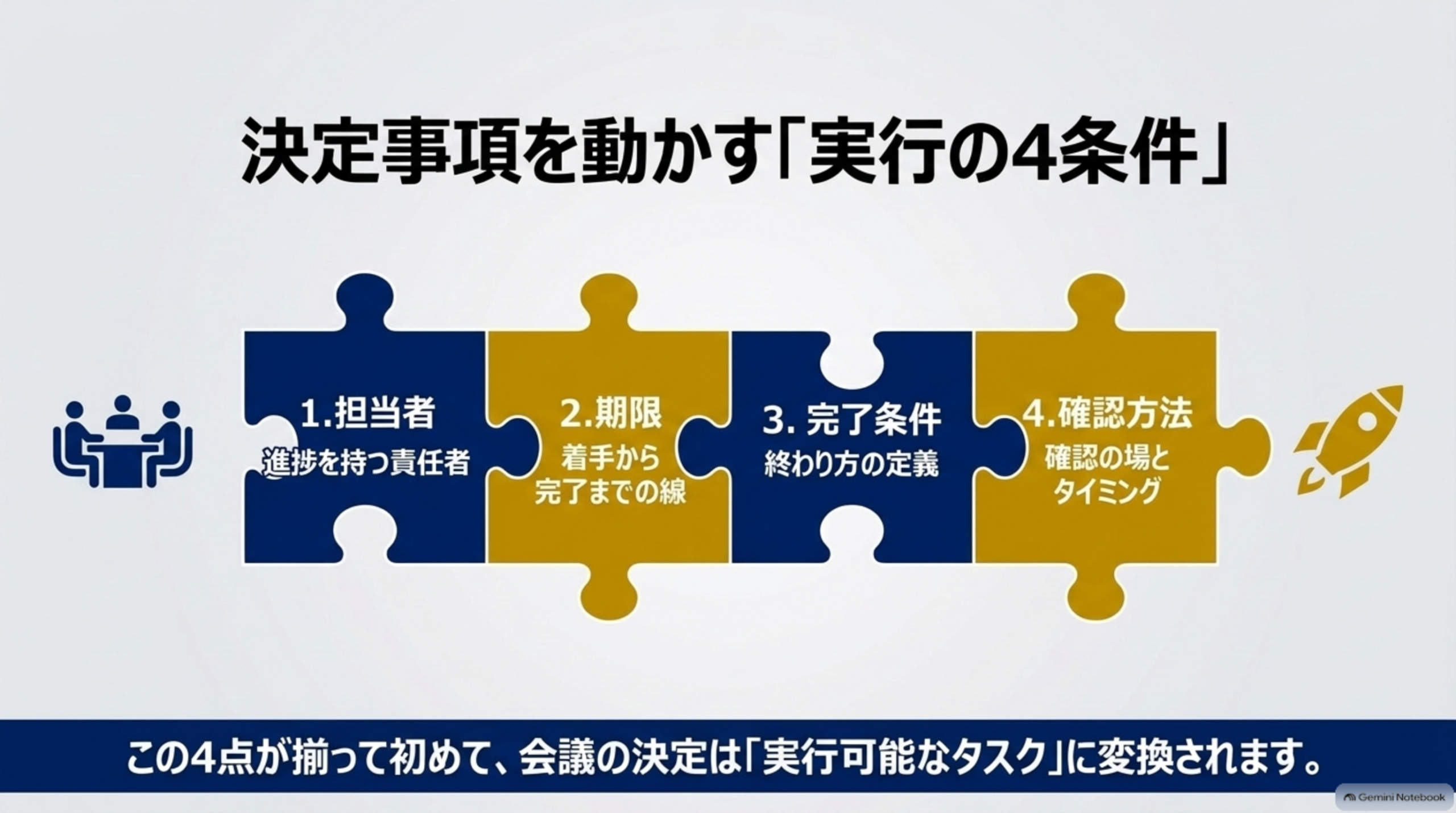

決定事項を1枚にまとめる「4点セット」
会議後に作る記録は、長い議事録である必要はありません。少なくとも決定事項については、以下の形で一覧にします。
| 項目 | 記入内容 |
|---|---|
| 決定したこと | 何を実施・準備・判断するのか |
| 担当者 | 最初に動き、進捗を持つ責任者 |
| 協力者 | 情報提供・作業・確認を行う人 |
| 着手日 | 最初の行動をする日 |
| 完了日 | 成果物を出す日 |
| 完了条件 | 何がそろえば完了か |
| 確認方法 | 誰が、いつ、どこで確認するか |
| 詰まったときの扱い | 誰に相談し、何を判断してもらうか |

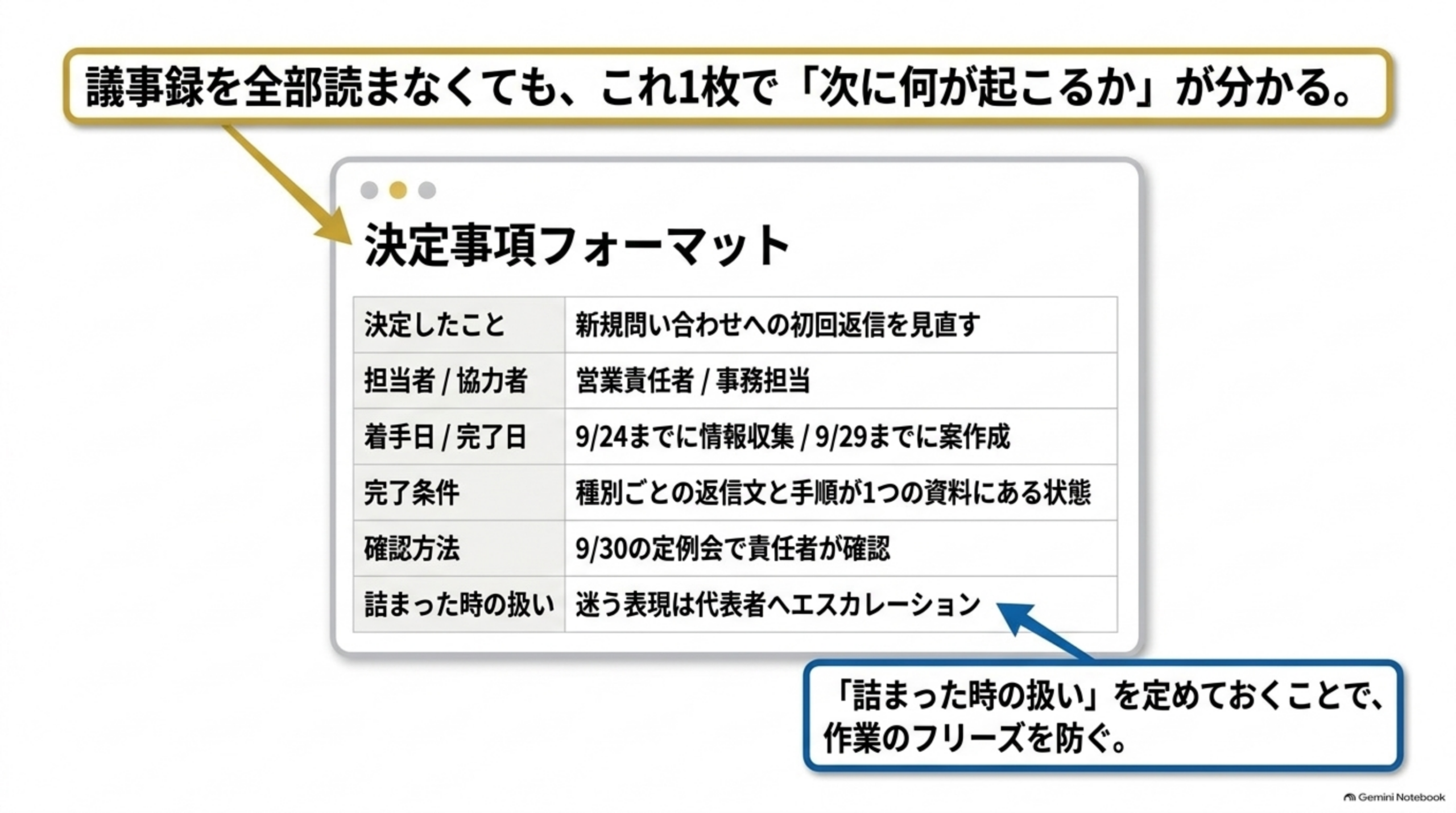

以下は記入例です。
この1枚があれば、会議に参加していない人も、次に何が起こるのかを把握できます。議事録を読まないと分からない状態を減らせる点もメリットです。
【実践ツール】決定事項 実行条件チェッカー
入力するだけで「実行の1文」と診断結果を作成
会議で決まった内容を入力すると、実行の4点セット(担当者・期限・完了条件・確認方法)がそろっているかを診断し、判断理由と次に確認することを表示します。入力内容は外部へ送信・保存されず、この画面内だけで処理されます。

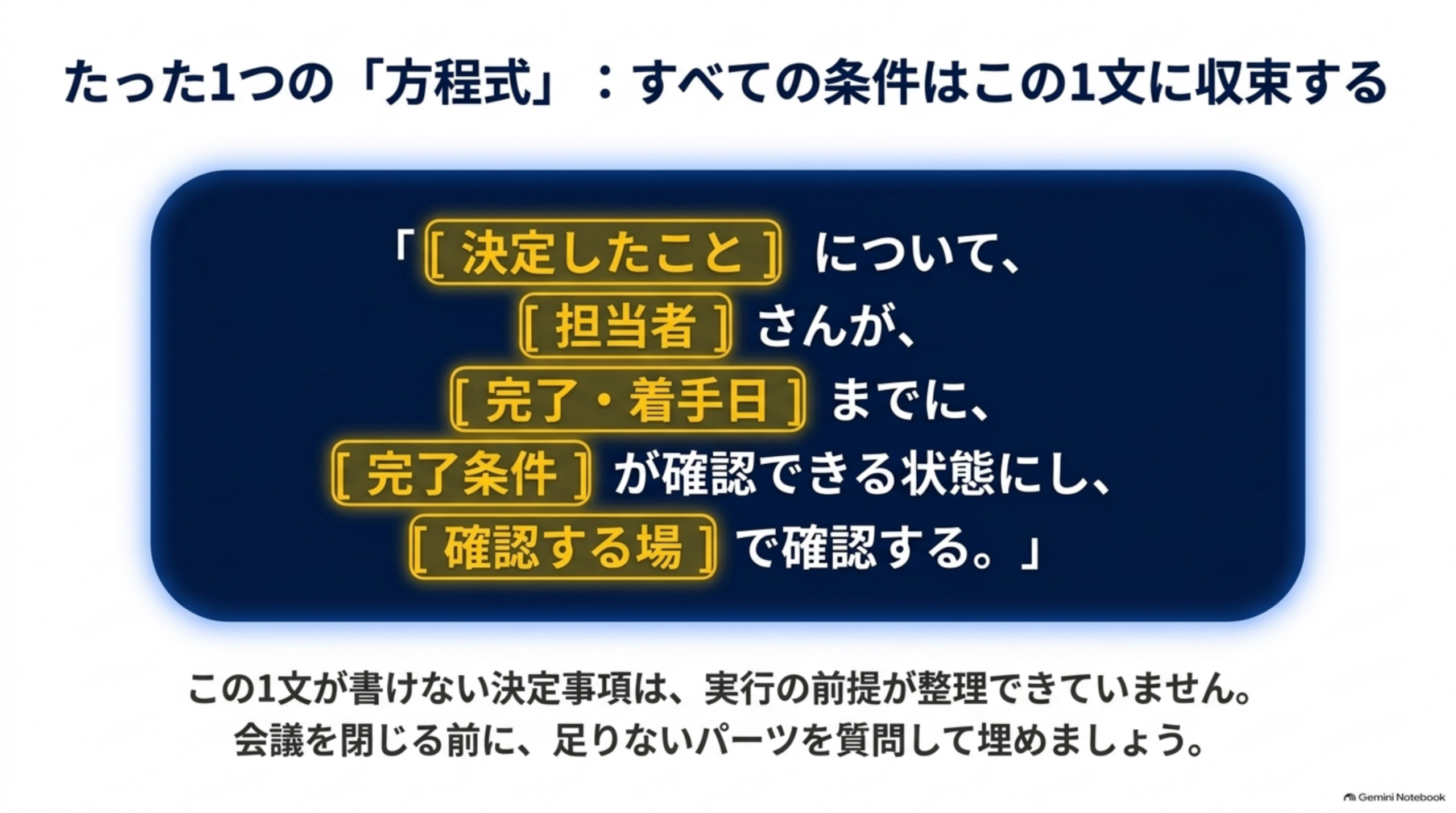

実行の1文(方程式)
※入力内容はこのページの中だけで計算され、どこにも送信・保存されません。

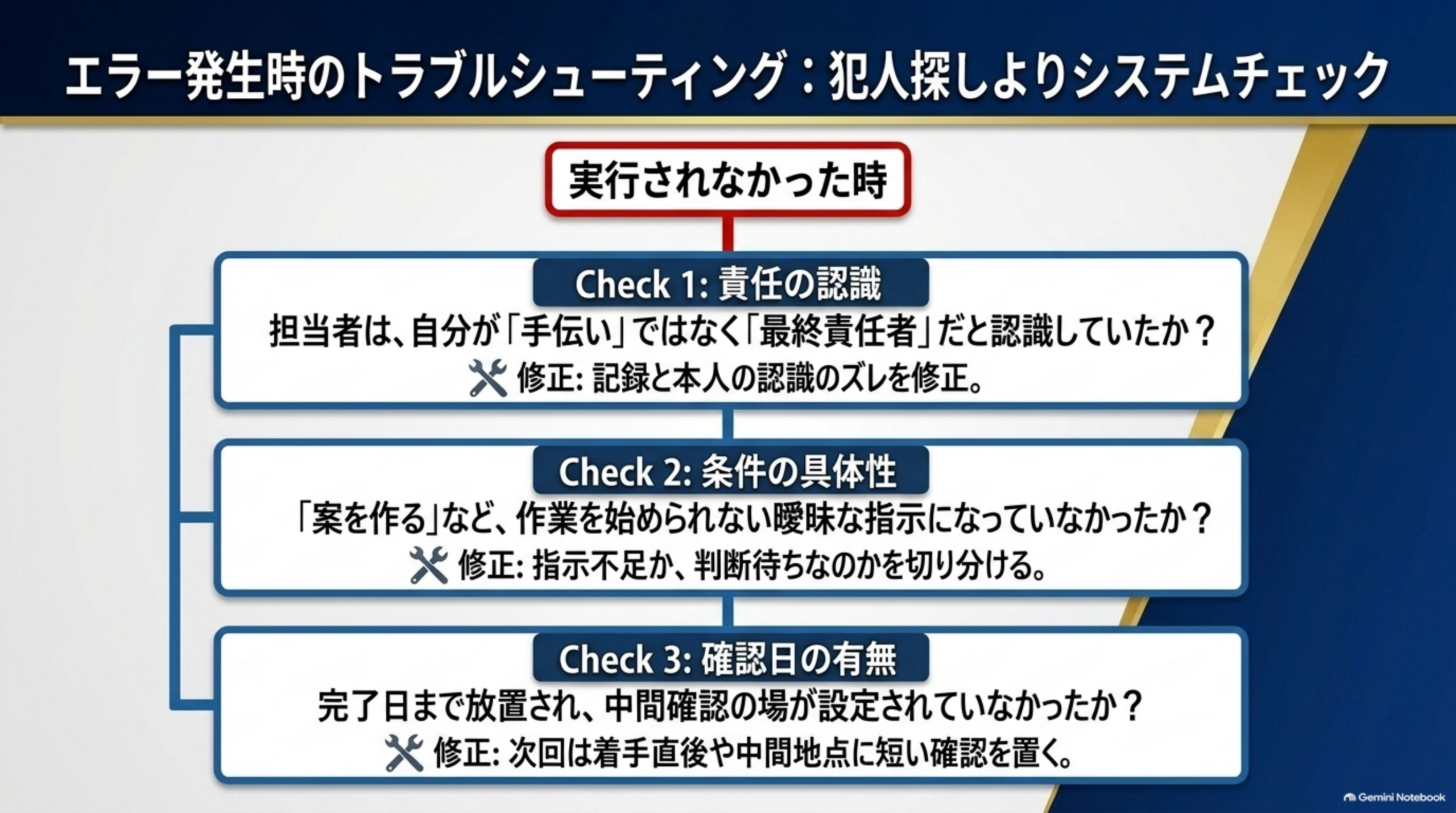

実行されなかったときは、責任追及より先に確認する3項目
決定事項が期限までに終わらなかったとき、すぐに「なぜやっていないのか」と責めると、次回から遅れや問題が報告されにくくなります。
まずは、実行条件に抜けがなかったかを確認してください。
1. 担当者は、本当に自分が責任者だと認識していたか
会議中に名前が出ただけで、本人は「手伝う立場」だと思っていたかもしれません。誰が最終的な進捗を持つのか、記録と本人の認識を照らし合わせます。
2. 完了条件は、作業を始められるほど具体的だったか
「案を作る」と言われても、対象、形式、必要な情報、確認者が分からなければ着手しにくくなります。担当者が止まった場所を確認し、指示不足なのか、判断待ちなのかを分けます。
3. 確認日まで放置されていなかったか
完了日だけを決め、途中確認をしなかったなら、遅れに気づく機会がありません。次回は着手直後や中間地点に短い確認を置きます。
ここで必要なのは、「誰が悪いか」を決めることではなく、次回に同じ停止を起こさない設計へ直すことです。ただし、必要な連絡や作業を正当な理由なく繰り返し放置する状況まで、すべて運用の問題として扱う必要はありません。役割や期待値を明確にしたうえで、個別の対応を検討しましょう。

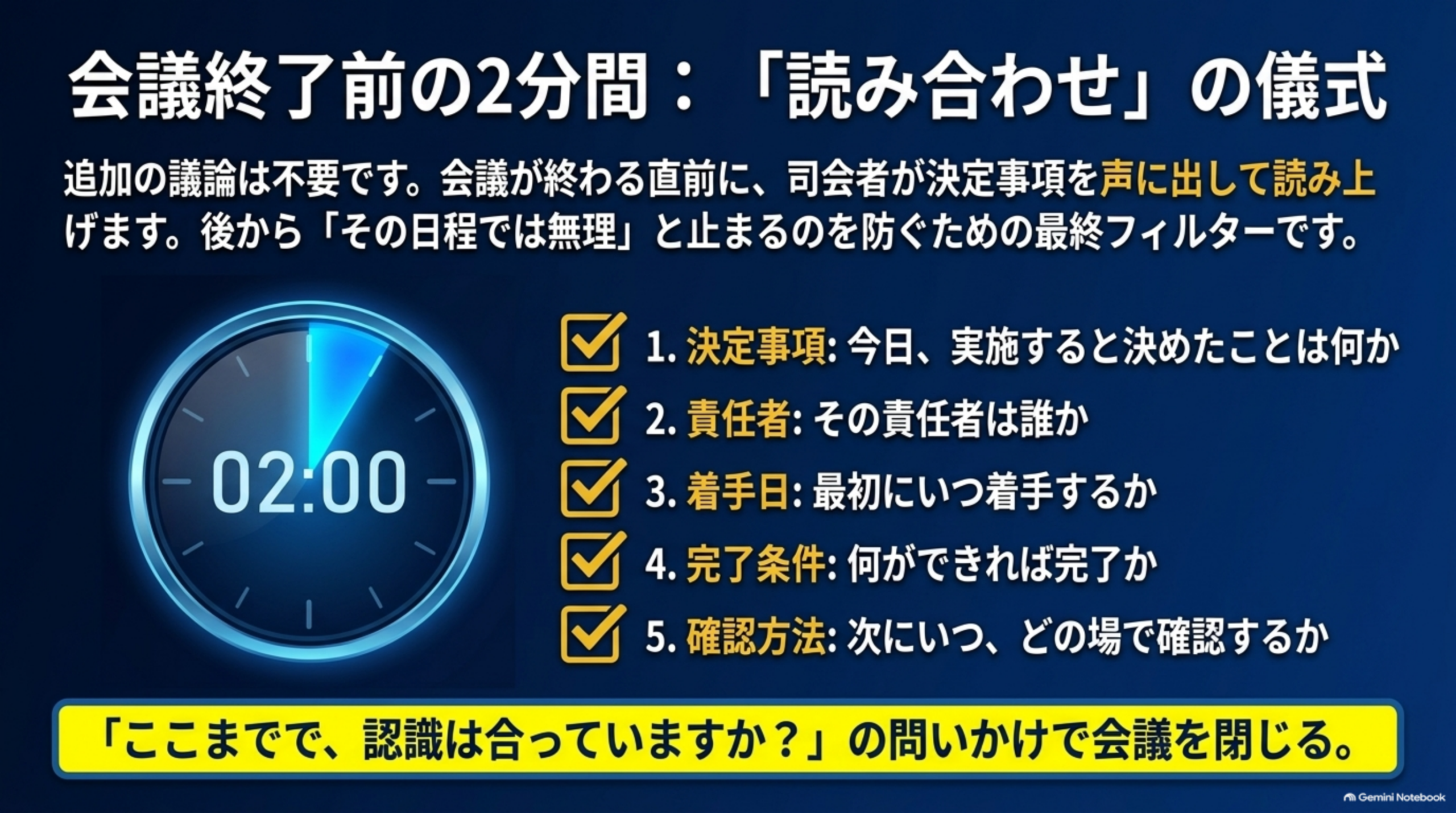

会議終了前の2分で行う「決定事項の読み合わせ」
会議の最後に、司会者または記録担当者が決定事項を声に出して確認します。追加の長い議論は不要です。次の順に読み上げれば十分です。
- 今日、実施すると決めたことは何か
- その責任者は誰か
- 最初にいつ着手するか
- 何ができれば完了か
- 次にいつ、どの場で確認するか
たとえば、次のように確認します。
この読み合わせで、担当者が「その日程では難しい」「確認者が別に必要」「そもそも対象が足りない」と言い出せます。会議後に黙って止まるより、会議中に条件を調整できるほうがはるかに効率的です。
よくある失敗例と直し方

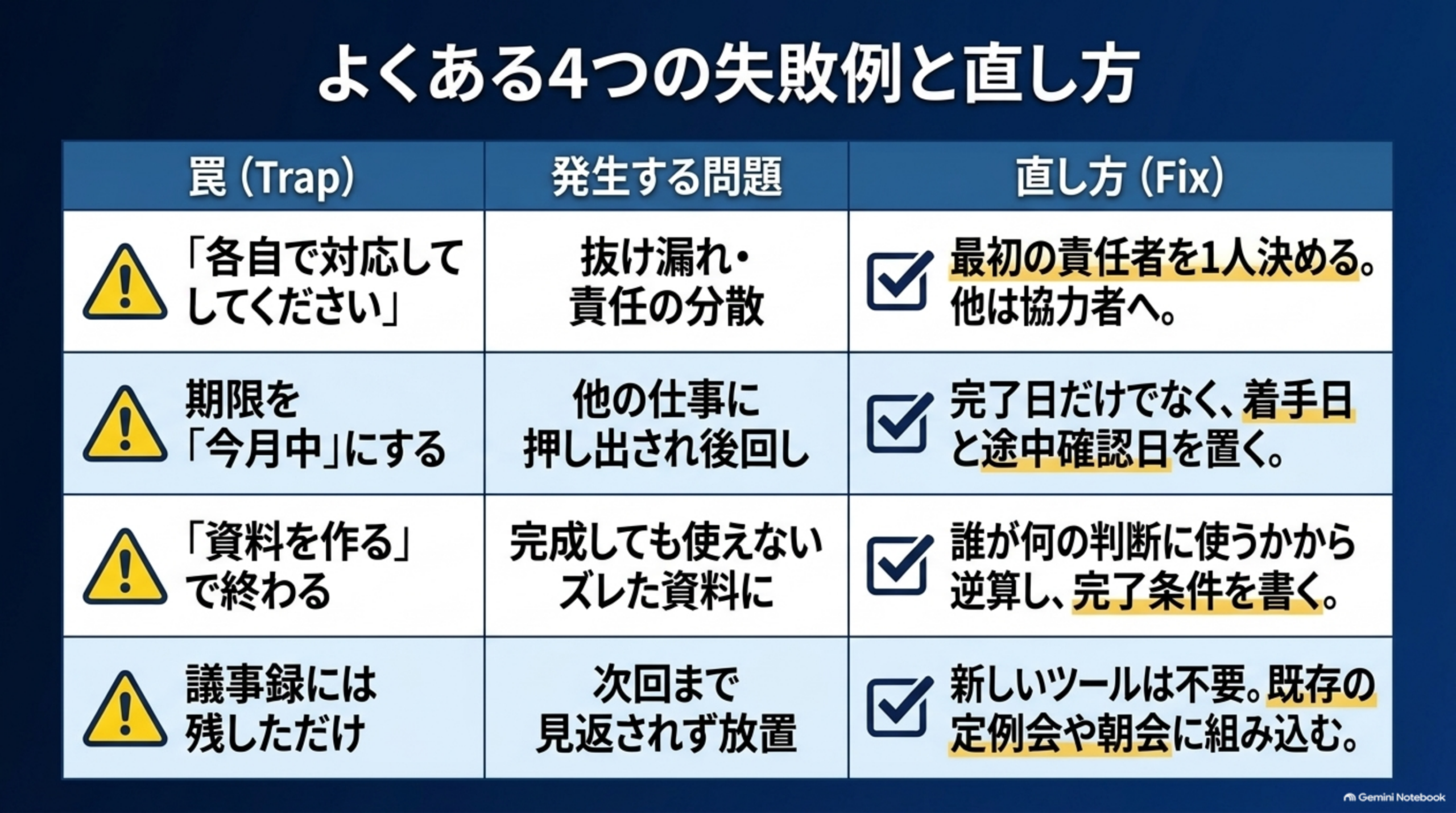

| 罠 | 発生する問題 | 直し方 |
|---|---|---|
| 「各自で対応してください」と終える | 担当範囲が明確で同じ手順を各人が実行できる場合以外は、抜け漏れが起きる | 最初の責任者を1人決め、他の人は協力者として記録する |
| 期限を「今月中」にする | 月末が近づくまで優先順位が上がらず、他の仕事に押し出される | 完了日だけでなく、最初の着手日と途中確認日を置く |
| 「資料を作る」で終わり方を決めない | 形式・対象者・ページ数・確認者が分からず、完成しても使えない資料になりがち | 「誰が何の判断・作業に使う資料か」から逆算して、完了条件を書く |

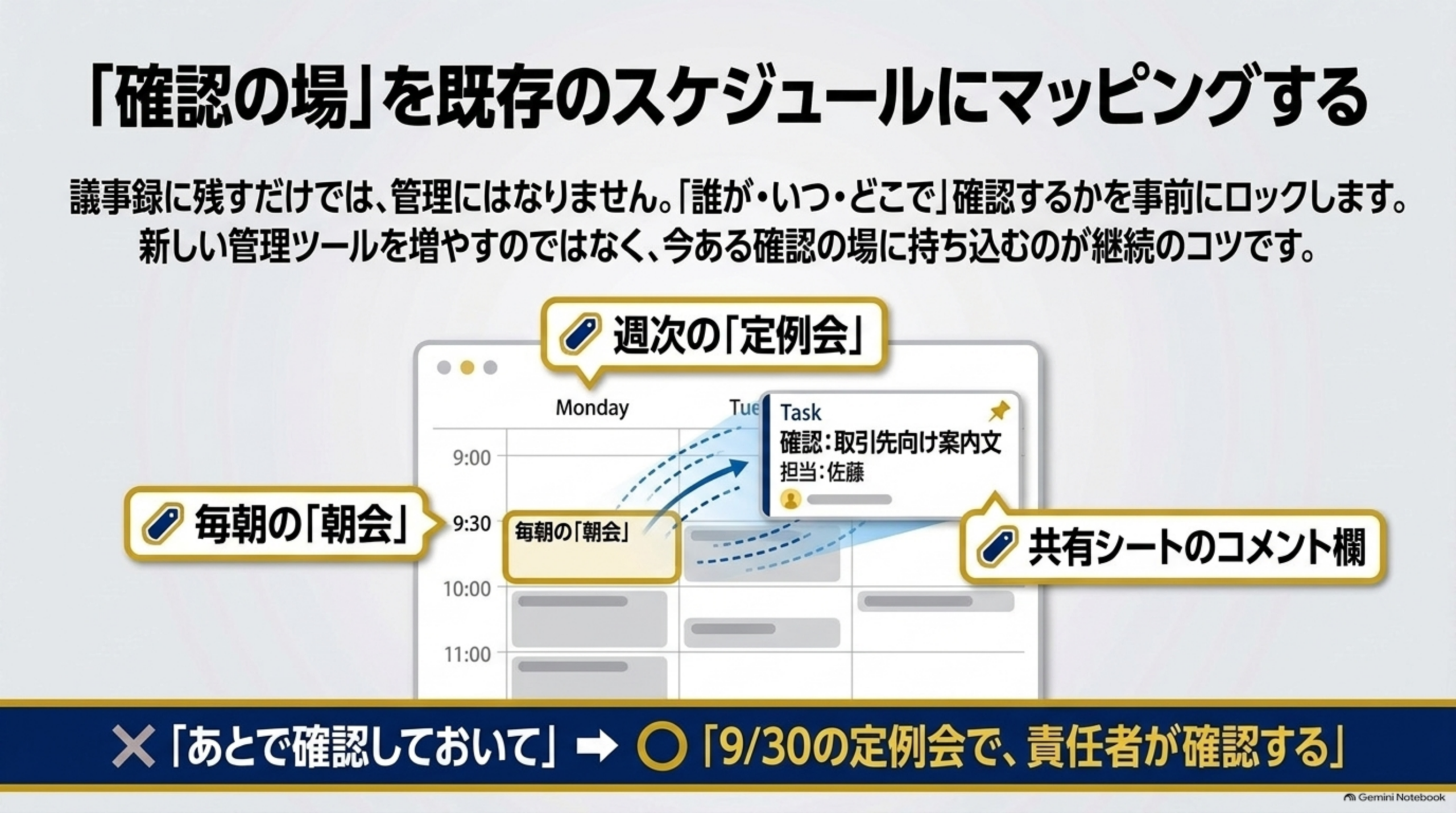

| 議事録には残したが、確認する場がない | 記録があっても、次回まで見返されなければ管理にはならない | 定例会、朝会、共有シートなど、確認する場所を先に決める |
失敗1「各自で対応してください」と終える:各自対応は、担当範囲が明確で、同じ手順を各人が実行できる場合にだけ有効です。新しい仕事や例外対応では、誰かが全体を確認しないと抜け漏れが起きます。
失敗2 期限を「今月中」にする:月末が近づくまで優先順位が上がらず、他の仕事に押し出されます。
失敗3「資料を作る」で終わり方を決めない:資料の形式、対象者、ページ数、確認者が分からず、完成しても使えない資料になりがちです。
失敗4 議事録には残したが、確認する場がない:記録があっても、次回まで見返されなければ管理にはなりません。新しい管理ツールを増やすより、今ある確認の場に決定事項を持ち込むほうが続きやすい場合もあります。
よくある質問(FAQ)
毎回、詳細な表を作る必要はありません。口頭で済む作業でも、「誰が」「いつまでに」「どこまでやるか」が共有できていれば十分です。ただし、複数人が関わる仕事、後回しになりやすい仕事、期限遅れの影響が大きい仕事は、記録に残すことをおすすめします。
作業者は複数でも構いません。ただし、進捗をまとめて確認する責任者は1人にします。役割を「責任者」「作業者」「確認者」に分けると、全員担当で誰も進めない状態を避けやすくなります。
完了条件は、手段を細かく縛るものではありません。成果として何を確認したいかをそろえるためのものです。方法に自由度を残したい場合は、「この状態になっていれば方法は任せる」と明確にするとよいでしょう。
最初に、決定事項を「今週着手」「今月中に判断材料を集める」「保留」に分けてください。すべてを同じ緊急度で扱わないことが重要です。業務を増やす前に、やめる・後ろへ送る仕事を決める考え方は、「下期が始まる前に決める『やめる業務』|増やす前に仕事を減らす整理法」も参考になります。
理解チェック
次の3問に、自分の言葉で答えてみてください。
3問とも答えられれば、次の会議から決定事項を実行可能な形に変える準備ができています。
会議の決定事項が動かない、業務の仕組みそのものを見直したい。
そんなときは「しごとの解決屋さん」にご相談ください。
まとめ|会議の成果は「決めた数」ではなく「次の行動」で決まる
会議で方針を決めても、実行条件がなければ仕事は止まります。決定事項を実行へ移すには、次の4点をセットで決めることが必要です。
- 担当者:進捗を持つ責任者を1人決める
- 期限:着手日・完了日・確認日を分ける
- 完了条件:何を見れば終わったと判断できるかを書く
- 確認方法:誰が、いつ、どこで確認するかを決める
問題を解く前に、問題を整理する。会議後に止まる問題も、個人の意識論にする前に、「実行できる条件がそろっていたか」を見直すところから始めましょう。
会議で決めたことが確実に動くようになると、会議時間を増やさなくても、確認のやり直しや催促の回数を減らせます。決定事項が実行される組織は、特別なツールよりも先に、仕事の終わり方と確認の仕組みをそろえています。
次の一歩
次の会議で決まったことを、会議終了前に1件だけ選んでください。そして、以下の1文を完成させましょう。
「○○について、△△さんが、○月○日までに、□□が確認できる状態にし、○月○日の○○で確認する。」
この1文が書けなかった決定事項は、まだ実行の前提が整理できていません。会議を閉じる前に、足りない条件を質問して埋めましょう。
参考資料:本記事は特定の制度・統計・法律に依存しない、会議後の実務運用を整理するための記事のため、外部の参考資料URLは記載していません。
