引き継ぎ前に行う業務棚卸し|担当者が休んでも止めないための確認手順

引き継ぎ前に行う業務棚卸し|担当者が休んでも止めないための確認手順
カイピヨくんの一言:引き継ぎで最初に困るのは、「手順が書いてないこと」だけではありません。そもそも、何の仕事が存在するのか分からないことです。資料を書く前に、仕事の全体を集めよう。
🎧 音声で聴く
担当者が数日休む。異動する。退職する。そんな場面で慌てて引き継ぎ資料を作り始めても、抜け漏れは起きやすいものです。
特に困るのは、毎日行う目立つ仕事ではありません。月末だけ行う請求確認、特定の取引先から連絡が来たときだけ必要な対応、共有フォルダの奥にある管理表の更新、担当者個人の受信箱に届く依頼への返信などです。
「資料を作れば解決する」と考えがちですが、資料に書く対象が漏れていれば、立派な資料でも業務は止まります。
この記事の結論
引き継ぎでは、手順を書き始める前に、業務を集めて止まる影響を比べることが先です。業務を棚卸しし、優先順位を決めてから、引き継ぐ仕事・共有する仕事・確認を保留する仕事に分けましょう。この順番なら、限られた時間でも「止めてはいけない仕事」から守れます。
引き継ぎ資料の前に、業務棚卸しが必要な理由

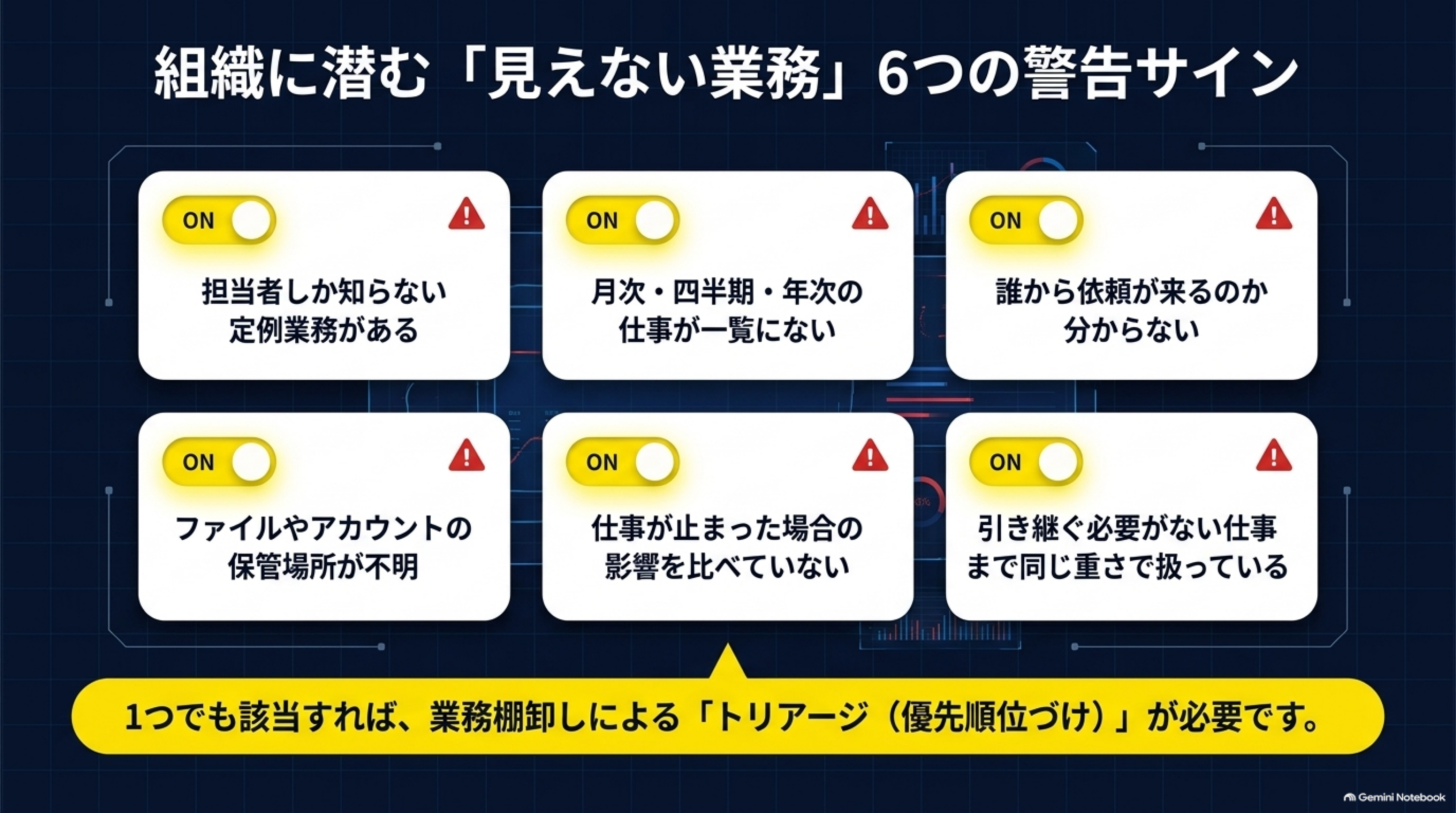

引き継ぎが失敗する原因を「説明不足」と捉えると、手順書を長く作ろうとしてしまいます。しかし実務では、説明以前に次のような問題が起きます。
- 担当者しか知らない定例業務がある
- 月次・四半期・年次の仕事が一覧にない
- 誰から依頼が来るのか分からない
- ファイルやアカウントの保管場所が不明である
- 仕事が止まった場合の影響を比べていない
- 引き継ぐ必要がない仕事まで、同じ重さで扱っている
この状態で資料作成を始めると、「思い出した順に書く」ことになります。結果として、普段よく行う仕事は書かれても、例外対応や低頻度の仕事が抜けます。
そこで最初に行うのが業務棚卸しです。業務棚卸しとは、担当者が抱えている仕事を、単なる作業名のリストではなく、いつ・誰と・何を使って・止まると何が起きる仕事なのかという形で集めることです。
これは大がかりな業務改革ではありません。まずは「担当者が不在になったら、他の人が困る仕事は何か」を見つけるための確認です。
中小企業庁のBCPに関する資料でも、事業継続のためには重要な業務を見極め、業務が止まった場合の影響を踏まえて優先順位を考える視点が示されています。本記事では災害対応の計画作りそのものではなく、その考え方を日常の引き継ぎ準備に応用します。
最初に集める5つの情報

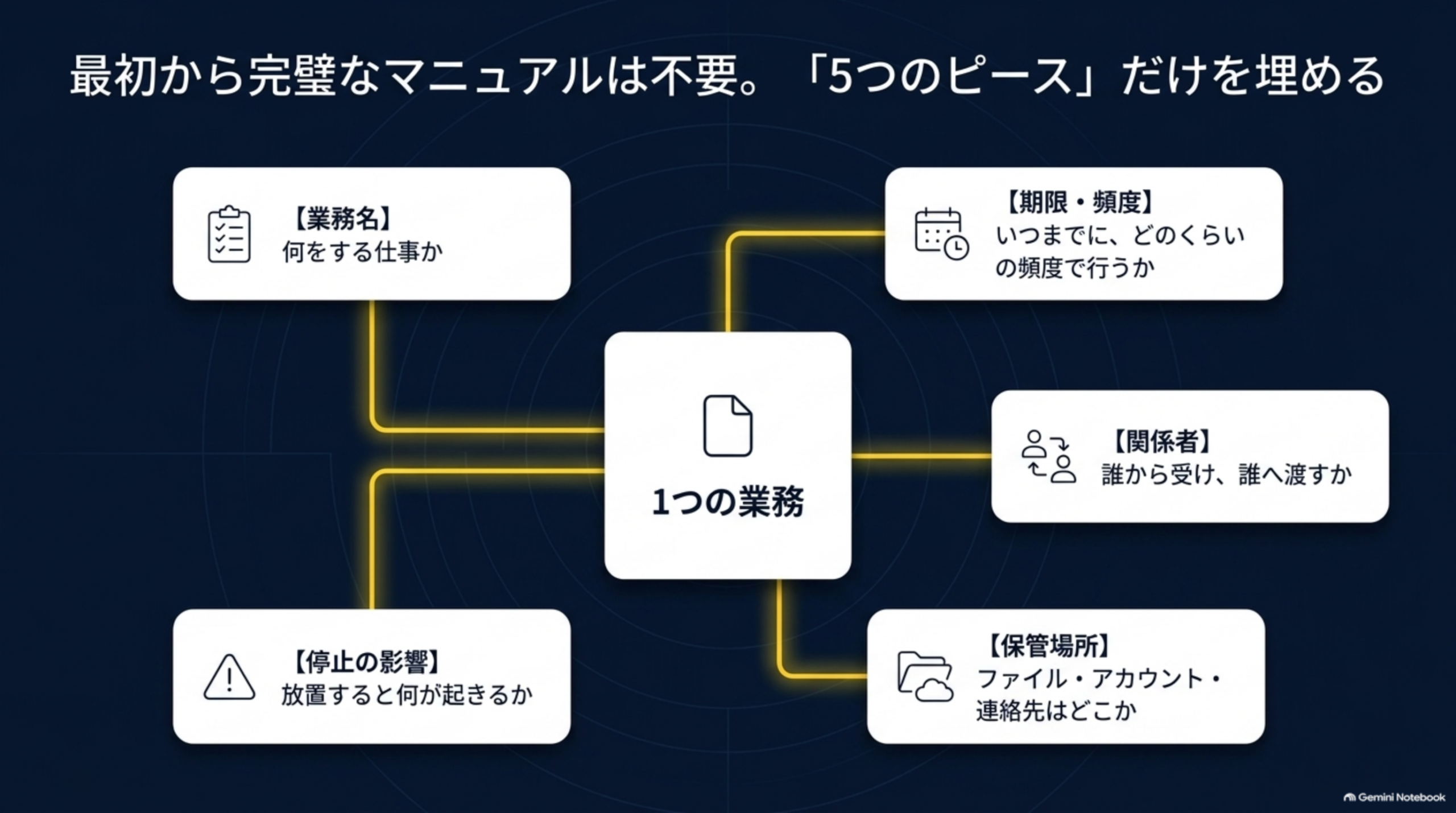

棚卸しでは、最初から完璧なマニュアルを作りません。1業務につき、次の5項目を埋めれば十分です。
| 確認する情報 | 書く内容 | 例 |
|---|---|---|
| 業務名 | 何をする仕事か | 月末の請求書発行 |
| 期限・頻度 | いつまでに、どのくらいの頻度で行うか | 毎月25日まで、月1回 |
| 関係者 | 誰から受け、誰へ渡すか | 営業担当、経理、取引先 |
| 保管場所 | ファイル・アカウント・連絡先はどこか | 共有ドライブ、会計ソフト、共有メール |
| 止まった場合の影響 | 放置すると何が起きるか | 請求遅延、入金遅延、取引先からの問い合わせ |
ここでのポイントは、「作業手順」よりも先に「業務の輪郭」をそろえることです。たとえば「請求書を作る」とだけ書いても、代わりの人は動けません。締切がいつなのか、元データを誰が確定するのか、どのシステムを使うのか、発行が遅れると誰に影響するのかが分かって初めて、引き継ぐべき業務として判断できます。

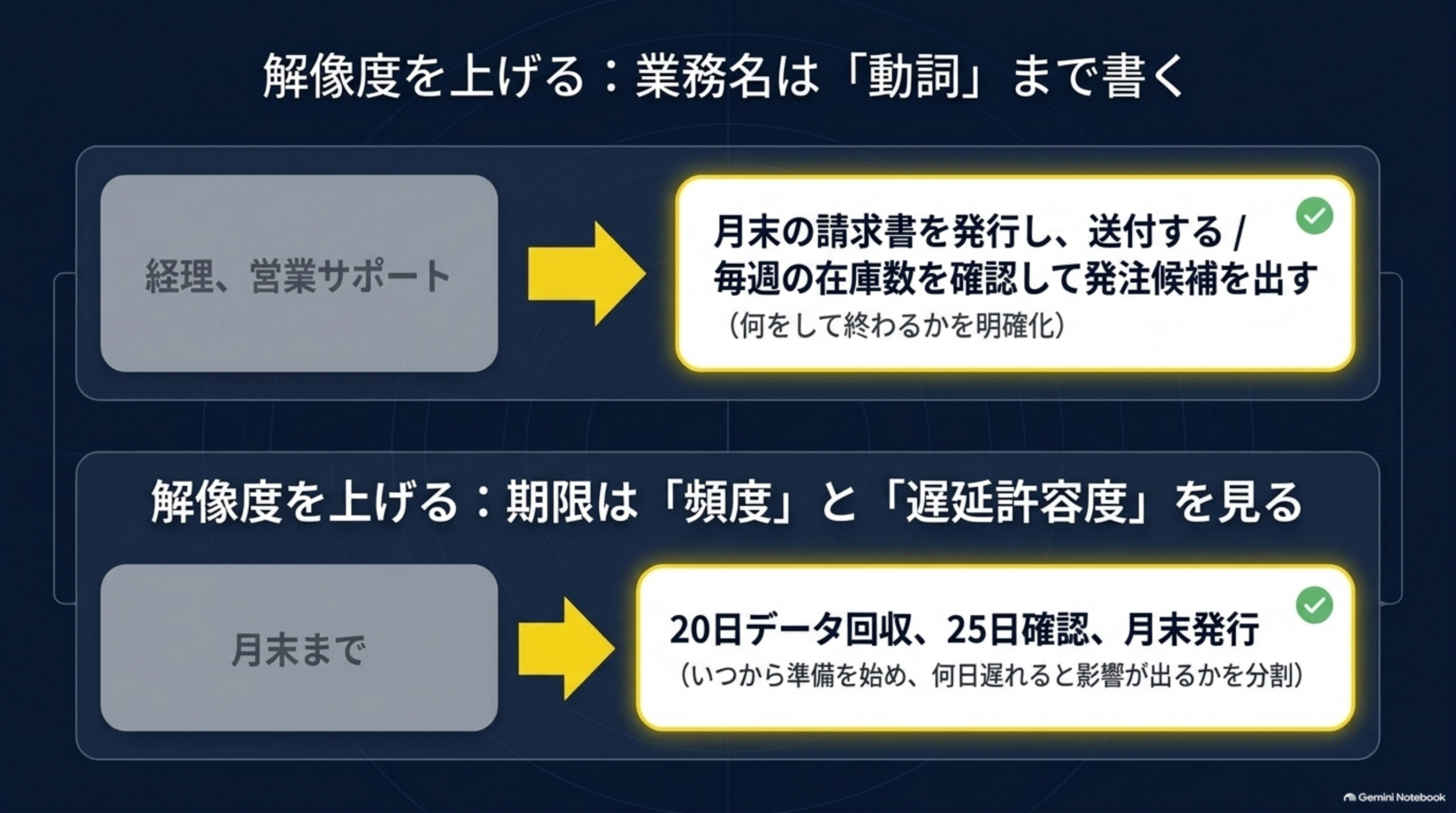

業務名は動詞まで書く
「経理」「営業サポート」「SNS」のような部署名・領域名だけでは、仕事を特定できません。
- 見積書を作成して承認を依頼する
- 入金予定と実績を照合する
- 問い合わせフォームの内容を担当者へ振り分ける
- 毎週の在庫数を確認して発注候補を出す
- 広告費の利用額を確認して報告する
このように、何をして終わるのかまで書きます。業務名が具体的になるほど、重複や抜けを発見しやすくなります。
期限は「頻度」と「遅れてよい時間」で見る
「毎月ある仕事」でも、月初に遅れてよいものと、締切当日に止められないものは異なります。棚卸しでは、頻度に加えて次を確認します。
- いつから準備を始める必要があるか
- 締切日はいつか
- 何日遅れると影響が出るか
- 締切日が休日の場合はどうするか
- 担当者不在の期間と重なる可能性があるか
「月末まで」と曖昧にせず、「毎月20日までに元データを回収し、25日までに確認、月末までに発行」のように分けると、代行できるタイミングが見えてきます。
担当者しか知らない業務を洗い出す質問

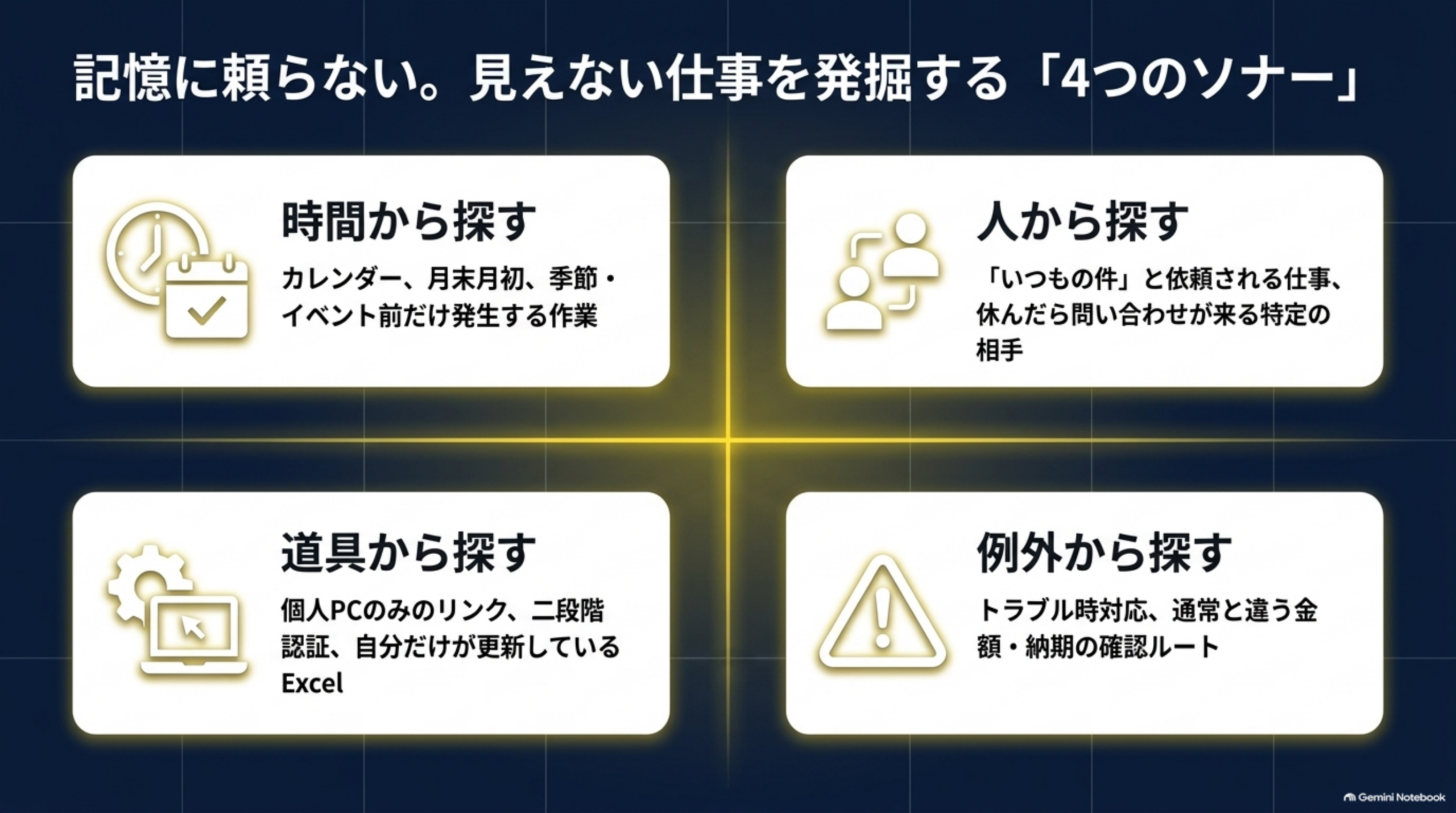

棚卸しは、本人に「担当業務を全部教えてください」と聞くだけでは不十分です。人は毎日当たり前にしていることほど、仕事として思い出しにくいためです。次の質問を使って、記憶ではなく場面から仕事を掘り起こしましょう。
定例業務を探す質問
- 毎日、毎週、毎月、毎年決まって行うことは何ですか?
- カレンダーやリマインダーに登録している予定はありますか?
- 月末、月初、締め日前後だけ忙しくなる仕事はありますか?
- 季節・繁忙期・イベント前だけ発生する作業はありますか?
連絡や依頼から探す質問
- あなたに直接連絡してくる取引先・顧客・社内メンバーは誰ですか?
- 「いつもの件で」と依頼される仕事は何ですか?
- あなたが休むと、誰から問い合わせが来そうですか?
- 特定のメールアドレス、チャット、電話でしか受けていない依頼はありますか?
ファイル・ツールから探す質問
- 自分だけが更新している表やフォルダはありますか?
- ブラウザのお気に入りや個人PCにしかないリンクはありますか?
- ログイン情報や二段階認証の確認が必要なツールはありますか?
- 使い方を説明できる人が他にいないソフトや帳票はありますか?
例外対応から探す質問
- トラブル時だけ行う連絡や判断はありますか?
- 通常と違う金額・納期・返品・クレームの場合、誰に確認しますか?
- 前任者から口頭だけで教わったルールはありますか?
- 「今回はいつもと違う」と言われたとき、何を確認しますか?
質問への答えは、その場で整った文章にする必要はありません。断片でも一覧に追加します。後から重複をまとめ、優先順位を付ければよいからです。
停止リスクと期限で優先順位を決める

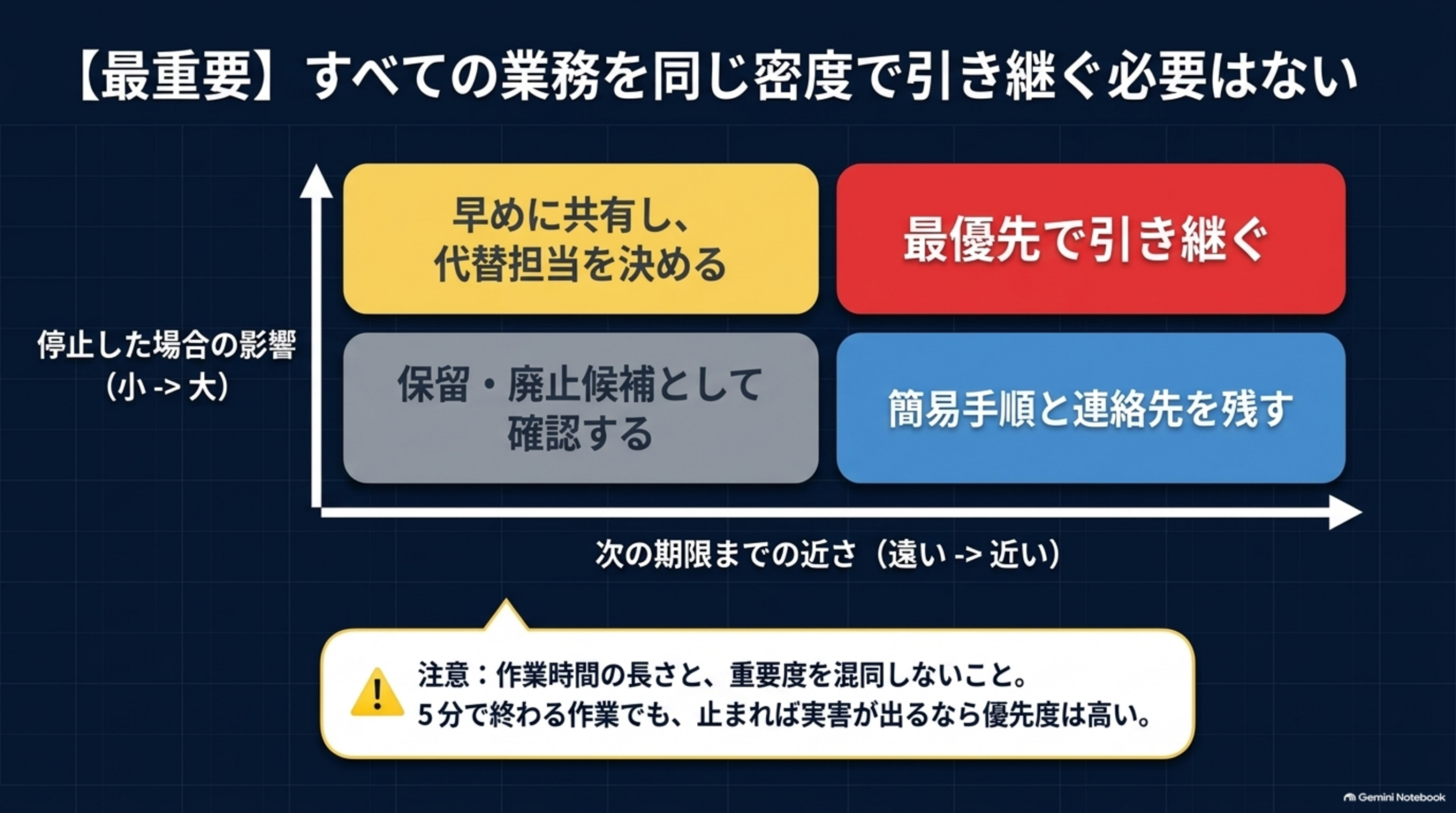

すべての業務を同じ密度で引き継ぐ必要はありません。引き継ぎ時間が限られるほど、優先順位が重要になります。おすすめは、各業務を次の2軸で見る方法です。
- 停止した場合の影響は大きいか
- 次に発生する期限は近いか
影響は、売上・入金・顧客対応・法令や契約上の期限・社内業務への連鎖など、自社にとっての実害で判断します。ここで大切なのは、作業時間の長さと重要度を混同しないことです。
5分で終わる作業でも、止まれば取引先への連絡が滞るなら優先度は高くなります。反対に、時間がかかる作業でも、数週間止めても支障がないなら、最優先の引き継ぎ対象ではないかもしれません。
| 期限が近い | 期限が遠い | |
|---|---|---|
| 影響が大きい | 最優先で引き継ぐ | 早めに共有し、代替担当を決める |
| 影響が小さい | 簡易手順と連絡先を残す | 保留・廃止候補として確認する |
→早めに共有し、代替担当を決める
→最優先で引き継ぐ
→保留・廃止候補として確認する
→簡易手順と連絡先を残す
(上段:影響が大きい 下段:影響が小さい 左:期限が遠い 右:期限が近い)
この表は、正確な点数を付けるためのものではありません。引き継ぎ対象を比べ、会話を進めるための道具です。迷ったときは、次のように問い直します。
- この仕事が止まると、誰が最初に困るか?
- その人は自力で代替できるか?
- 期限までに気付ける仕組みがあるか?
- 代わりの人が今日から着手できる状態か?
「引き継ぐ・共有する・保留する」に仕分ける

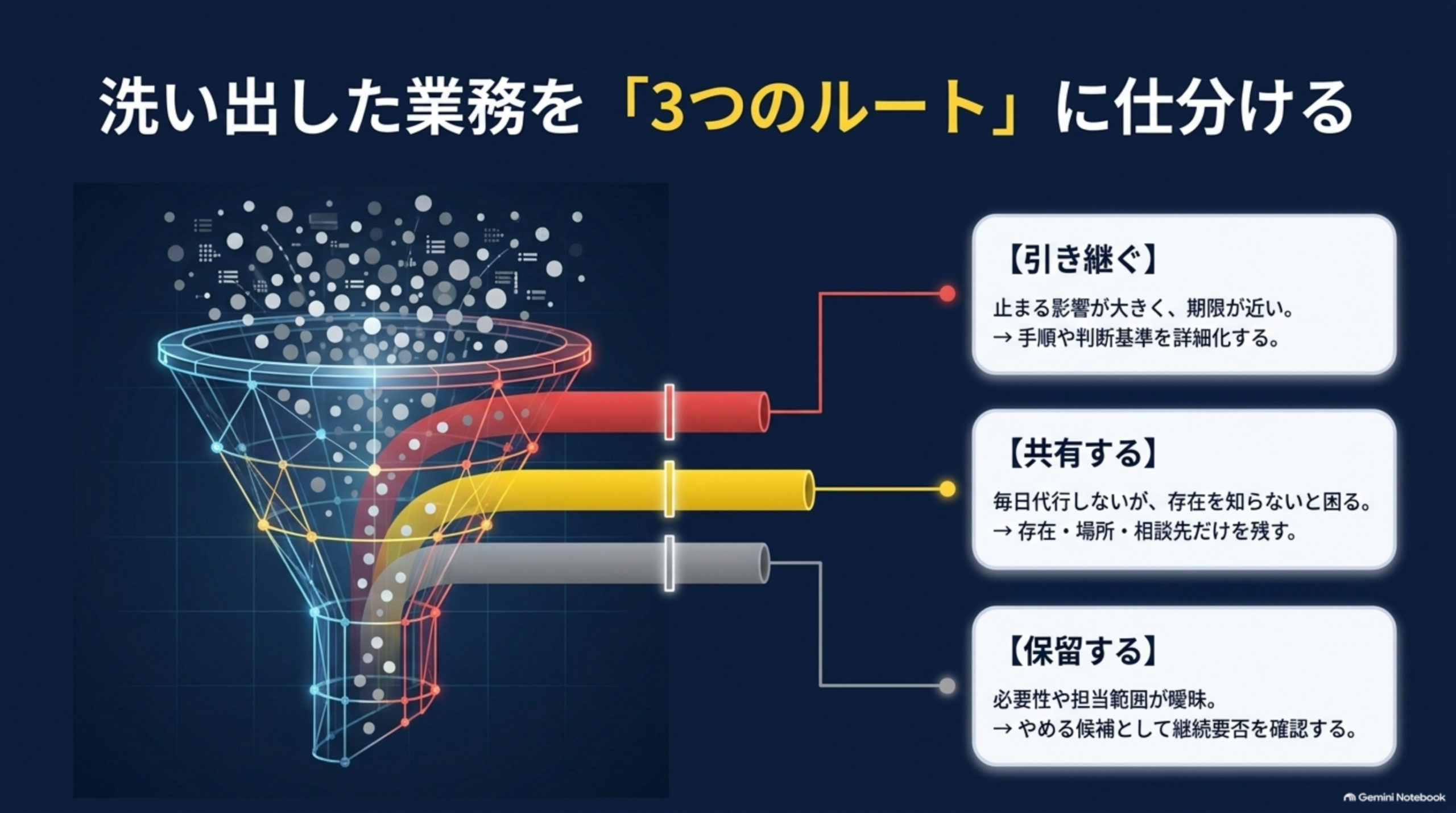

棚卸しした業務を、すべて詳細な手順書に変える必要はありません。次の3つに仕分けます。
1. 引き継ぐ業務

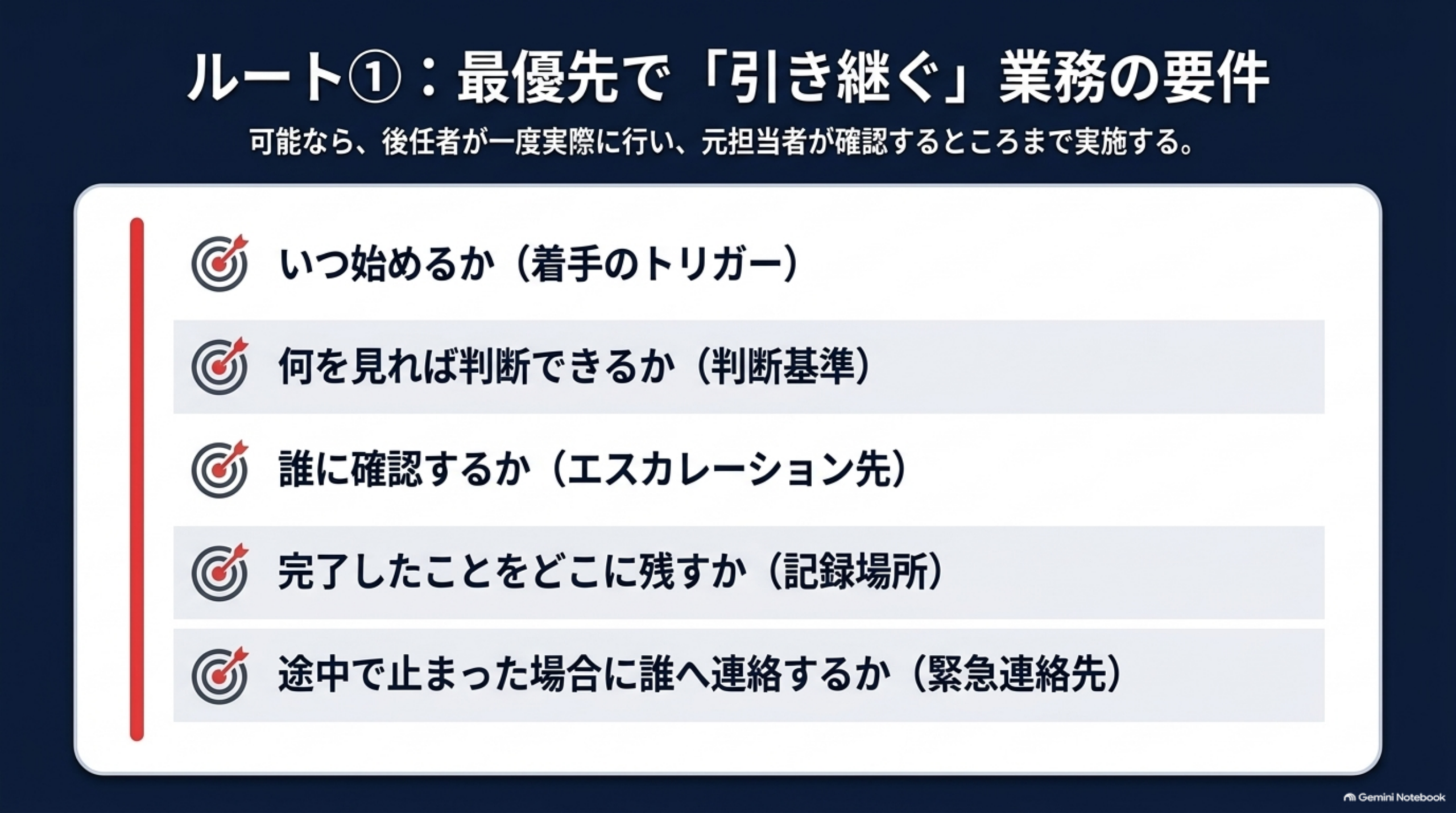

止まる影響が大きく、期限も近い業務です。ここでは、業務名・期限・担当者・手順・必要なデータ・完了確認までを明確にします。可能なら、後任者が一度実際に行い、元担当者が確認するところまで実施しましょう。特に確認したいのは、次の項目です。
- いつ始めるか
- 何を見れば判断できるか
- 誰に確認するか
- 完了したことをどこに残すか
- 途中で止まった場合に誰へ連絡するか

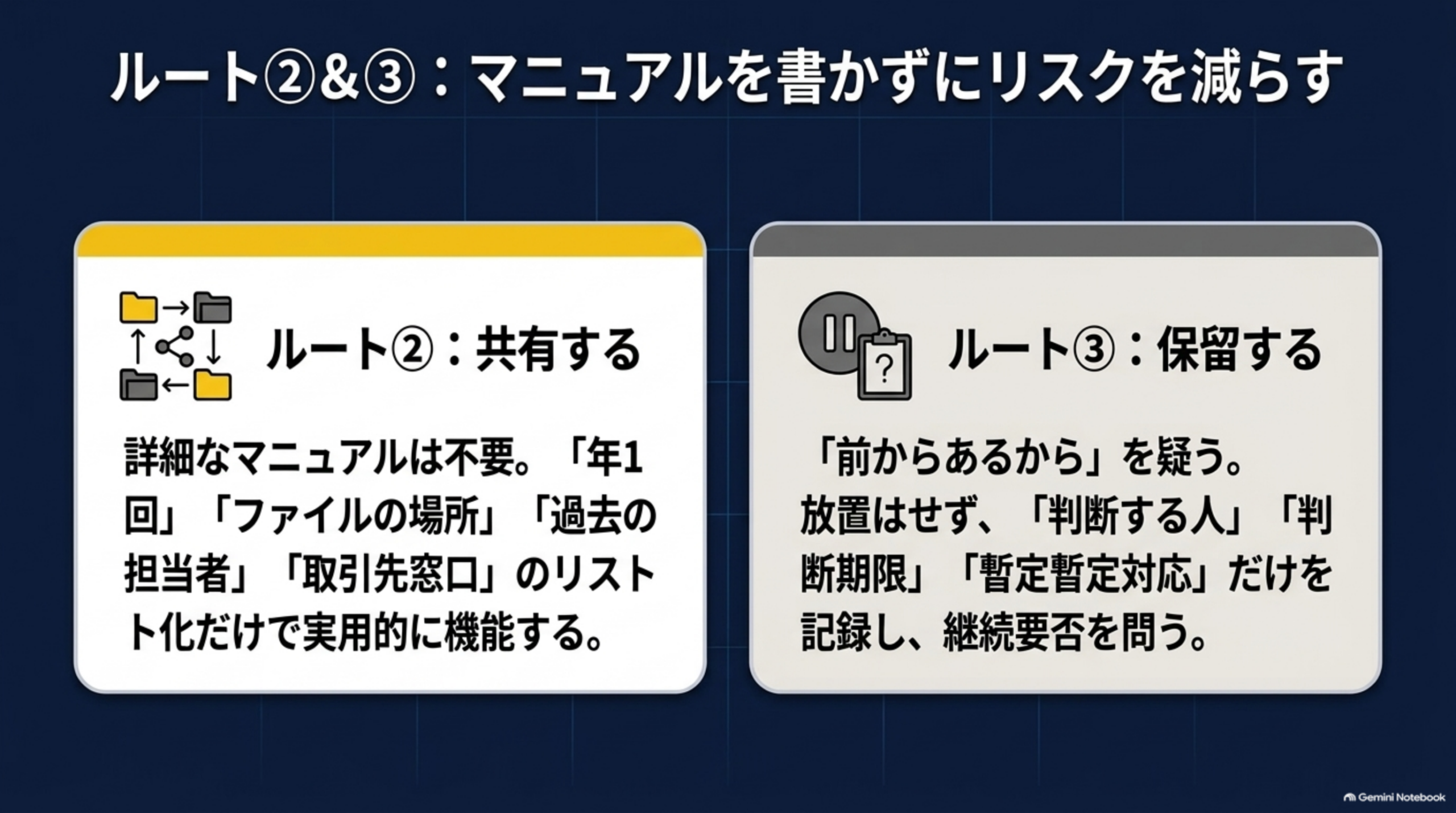

2. 共有する業務
毎日すぐに代行する必要はないものの、担当者だけが知っていると後で困る業務です。共有する対象は、詳細なマニュアルよりも「存在・場所・相談先」を残すことが先です。たとえば、年1回の更新作業なら、今すぐ全手順を完成させるより、実施月、関連ファイルの場所、前回対応した人、取引先窓口を一覧にしておくほうが実用的です。
3. 保留して確認する業務
必要性や担当範囲が曖昧な業務です。「前から続いているから」「頼まれると対応しているから」という仕事は、引き継ぎ対象に入れる前に、本当に継続すべきか確認しましょう。保留は放置ではありません。次のように記録します。
- 継続の要否を判断する人
- 判断期限
- 判断までの暫定対応
- 関連する顧客・部署・取引先
業務を減らす判断については、関連記事の「下期が始まる前に決める『やめる業務』|増やす前に仕事を減らす整理法」も参考になります。
【実践ツール】引き継ぎトリアージツール
1つの業務を、どのルートで扱うか確認する
業務名を入力し、2つの質問に答えると、引き継ぐ・共有する・保留するのどれに当たるかの目安と、判断理由・次に確認することを表示します。
2つの質問に答えてから仕分けてください。
判断理由
次に確認すること

棚卸し結果を、引き継ぎ資料と日常運用につなげる
棚卸し表ができたら、そこから初めて資料作成に進みます。ただし、引き継ぎ資料を一つの長い文書にまとめる必要はありません。使う場面に合わせて、情報を分けるほうが運用しやすくなります。
| 目的 | 残すもの |
|---|---|
| 全体を把握する | 業務一覧表 |
| 今日・今週に動く | 優先業務のチェックリスト |
| 作業を代行する | 手順書、画面例、入力例 |
| 困ったときに連絡する | 関係者・取引先・相談先の一覧 |
| ファイルを見つける | 保管場所とアクセス権の確認表 |

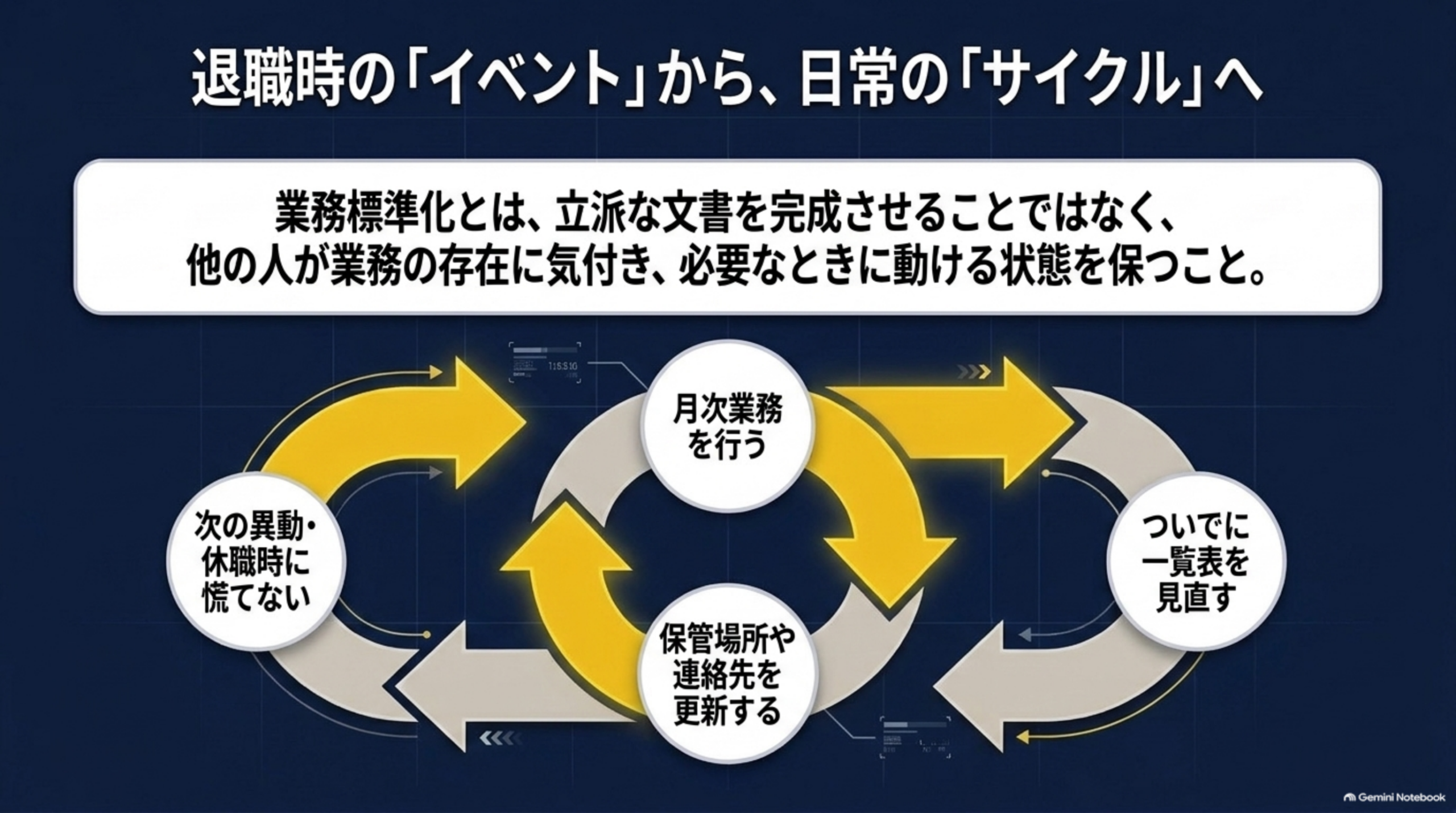

重要なのは、作った資料を「引き継ぎの日だけ使う資料」にしないことです。たとえば、月次業務を行うたびに一覧表を見直し、保管場所が変われば更新し、担当者が増減すれば連絡先を直します。こうして日常で使うほど、次の異動・休職・退職時にも慌てにくくなります。
業務標準化は、立派な文書を完成させることではなく、他の人が業務の存在に気付き、必要なときに動ける状態を保つことです。

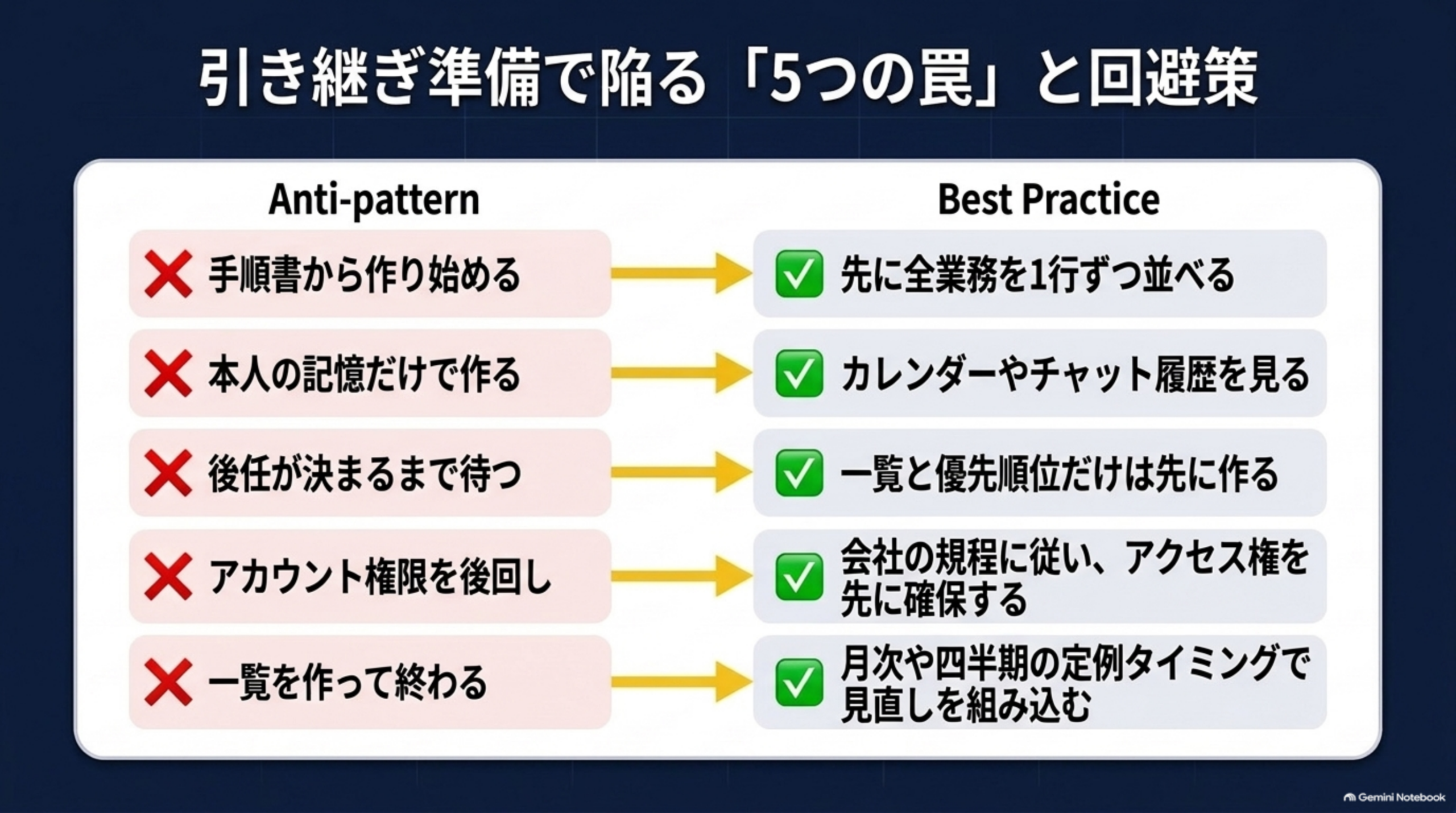

よくある失敗例
失敗1:手順書から作り始める
最初から詳細な手順を書き始めると、1つの業務に時間を使いすぎます。しかも、まだ発見できていない重要業務は資料に入りません。
改善策:先に全業務を1行ずつ並べます。手順を詳しく書くのは、優先順位を決めた後です。
失敗2:本人の記憶だけで一覧を作る
担当者の記憶には限界があります。低頻度の仕事、例外対応、口頭依頼は漏れやすいものです。
改善策:カレンダー、送信済みメール、チャット、共有フォルダ、利用中ツール、定例会議の予定などを一緒に確認します。
失敗3:「後任が決まってから考える」と先延ばしにする
後任が決まっていても、業務の全体像がなければ分担できません。急な休職や退職では、後任を待つ余裕がない場合もあります。
改善策:後任の有無にかかわらず、まず業務一覧と優先順位だけは作ります。
失敗4:アカウントや保管場所を後回しにする
手順が分かっても、必要なファイルにアクセスできなければ実行できません。個人メール、個人管理のクラウド、個人端末だけに情報がある状態は、引き継ぎ時の大きな障害になります。
改善策:パスワードそのものを一覧に書くのではなく、会社の定めた安全な管理方法に従い、必要な人が必要な権限を持つ状態かを確認します。
失敗5:一覧を作って終わる
業務は増えたり、担当やツールが変わったりします。更新されない一覧は、時間が経つほど使えなくなります。
改善策:月次や四半期など、既存の定例タイミングに見直しを組み込みます。「次回見直し日」と「更新担当」も一覧に記載しましょう。
よくある質問
担当者本人だけに任せず、上司や後任候補、業務の受け手になる人を交えて進めるのが基本です。本人は日常業務を思い出し、周囲は「止まったときに困ること」を補えます。
優先順位が高い業務について、少なくとも「次の期限」「関係者」「保管場所」「連絡先」「止まった場合の対応」を残してください。完璧な手順書より、次に動ける情報を先に確保します。
カレンダー、メール、チャット、共有フォルダ、会計・販売・勤怠などの業務システムの履歴を確認し、関係者へ聞き取りをします。この場合は推測で手順を確定せず、「確認済み」「未確認」を分けて記録することが重要です。
必要です。少人数の組織ほど、一人が複数の業務・連絡先・ツールを抱えやすいためです。ただし、最初から全社で大規模に始める必要はありません。売上、請求、顧客対応、発注など、止まると困る領域から始めましょう。
必要です。外注先が作業していても、契約、発注、検収、支払い、アカウントやデータの管理など、会社側に残る仕事があります。外注と内製の分担を考える際は、社内に残すべき判断や管理業務も一覧に含めてください。
理解チェック
次の3問に答えられるか確認しましょう。タップすると答えが表示されます。
引き継ぐべき業務そのものを漏れなく見つけ、止めてはいけない仕事から守るためです。
業務名、期限・頻度、関係者、保管場所、止まった場合の影響です。
停止した場合の影響の大きさと、次の期限までの近さです。
まとめ|引き継ぎの質は、最初の一覧で決まる
引き継ぎで本当に必要なのは、情報量を増やすことではありません。まず、担当者が担っている業務を集めます。次に、期限・関係者・保管場所・停止時の影響を確認します。そして、止まると困る仕事から順に、引き継ぐ・共有する・保留して確認する仕事へ分けます。
この順番なら、急な不在に備えながら、不要な資料作成に時間を使いすぎずに済みます。
問題を解く前に、問題を整理する。引き継ぎも同じです。手順書を書く前に、「誰がいなくなると、どの仕事が、いつ、なぜ止まるのか」を見えるようにしましょう。その一覧があれば、次の担当者も、チームも、自分たちで改善を続けられます。
次の一歩

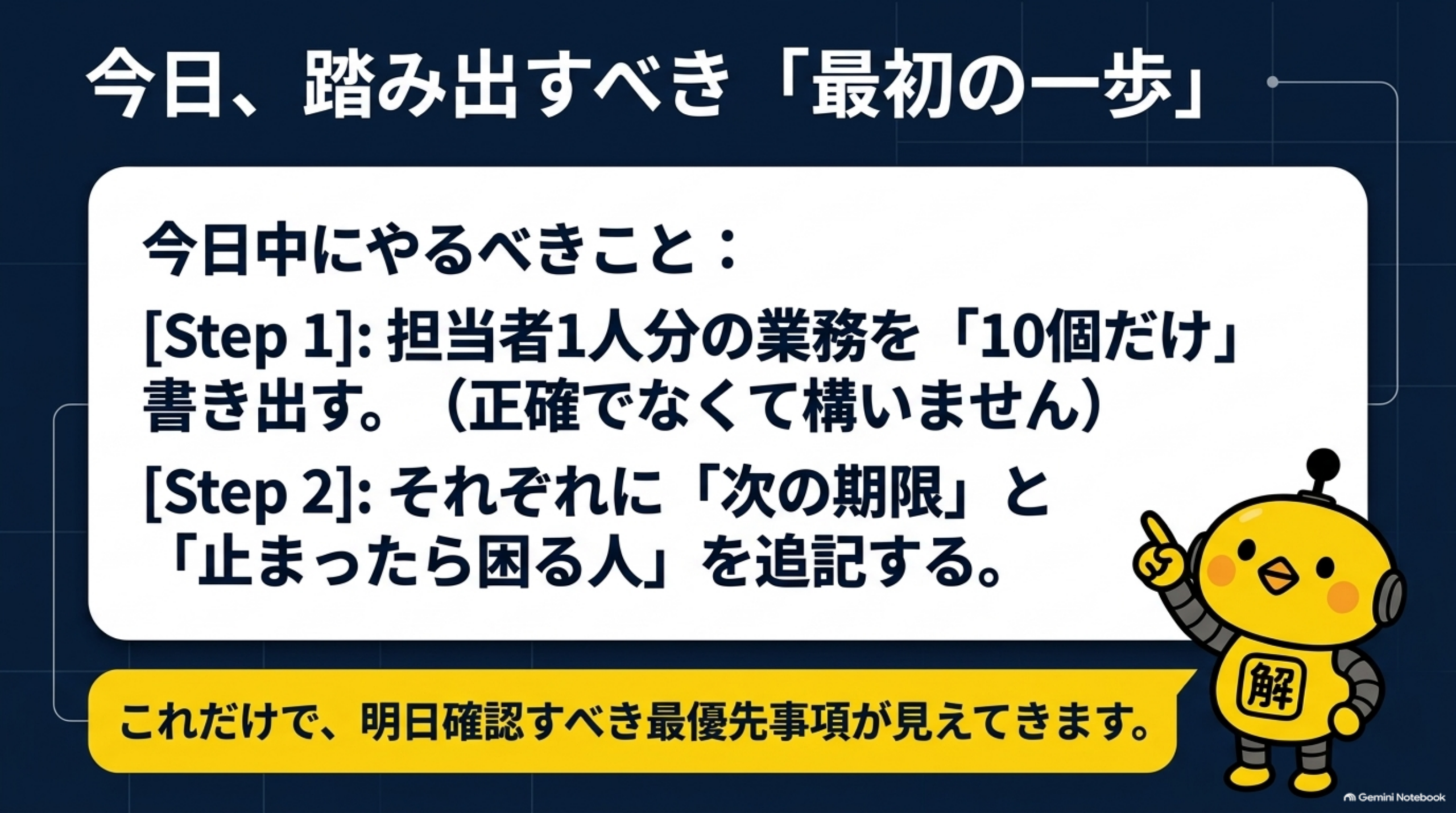

今日中に、担当者1人分の業務を10個だけ書き出してください。最初は正確でなくて構いません。各業務に「次の期限」と「止まった場合に最初に困る人」を追記します。その2項目が埋まれば、明日から何を優先して確認すべきかが見えてきます。
業務の引き継ぎや仕組み化を、まとめて整理したい。
そんなときは「しごとの解決屋さん」にご相談ください。
参考資料
- 中小企業庁「中小企業BCP策定運用指針」
- 中小企業庁「事業継続力強化計画」
- 経済産業省「継続すべき優先業務」
